本文へスキップ

工事の進み具合Progress

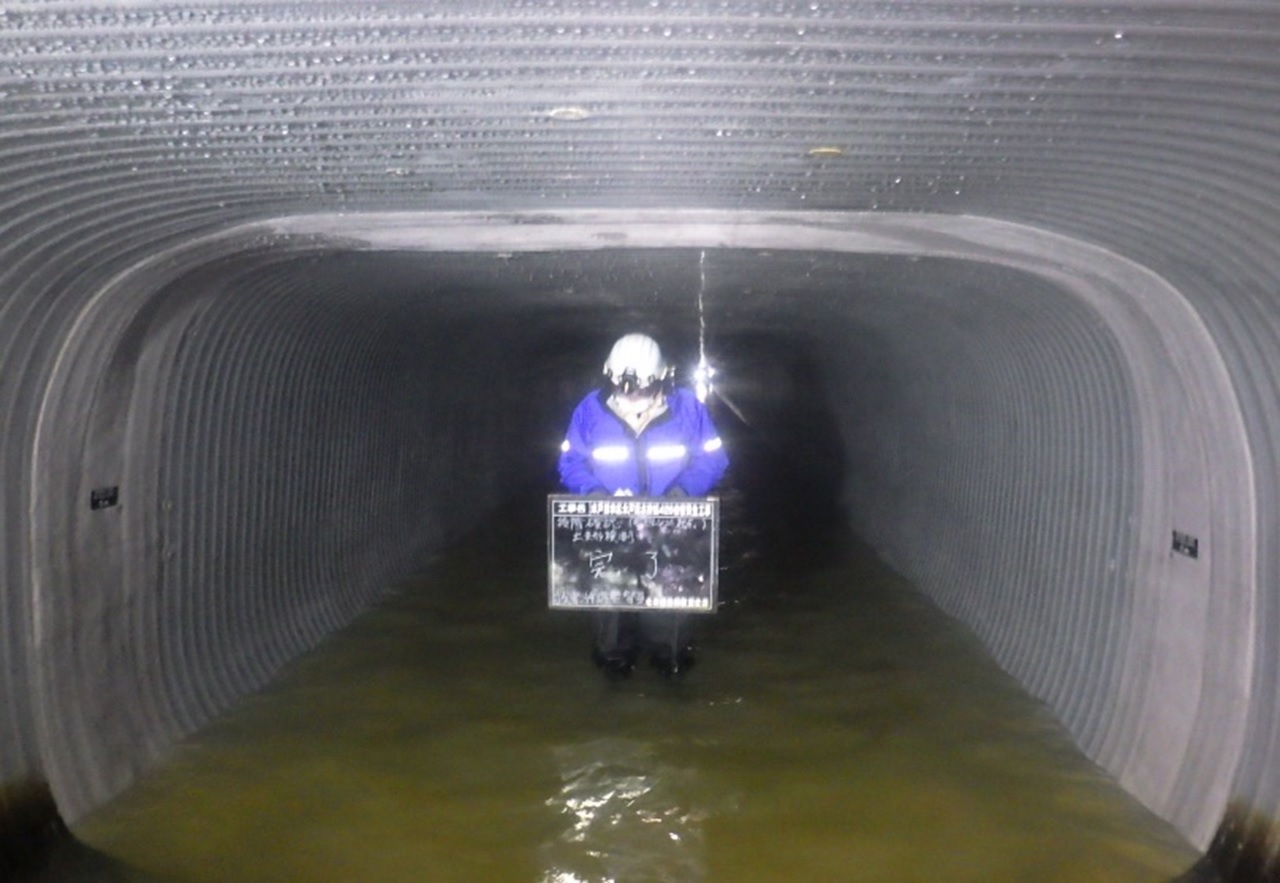

2022年4月下旬 2工区 工事完了

4月27日(水)に2工区の作業が完了しました。

管内清掃後、新潟市の工事監督員より確認をしていただき作業完了となります。

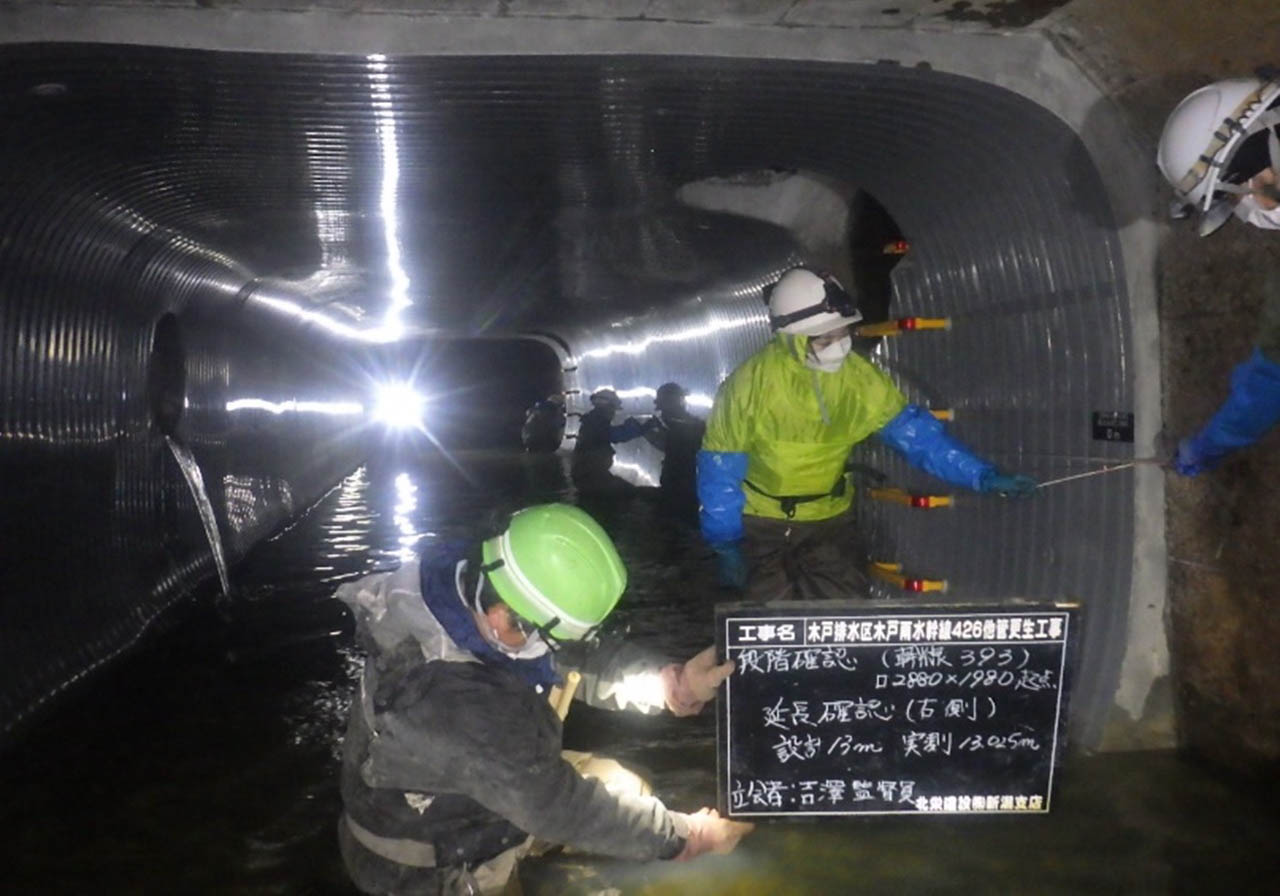

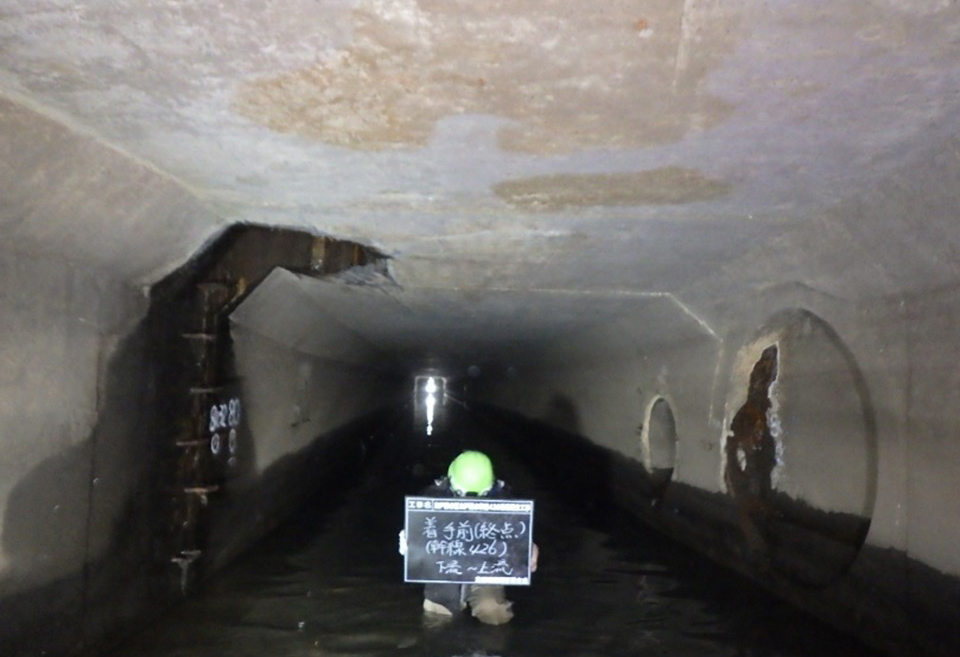

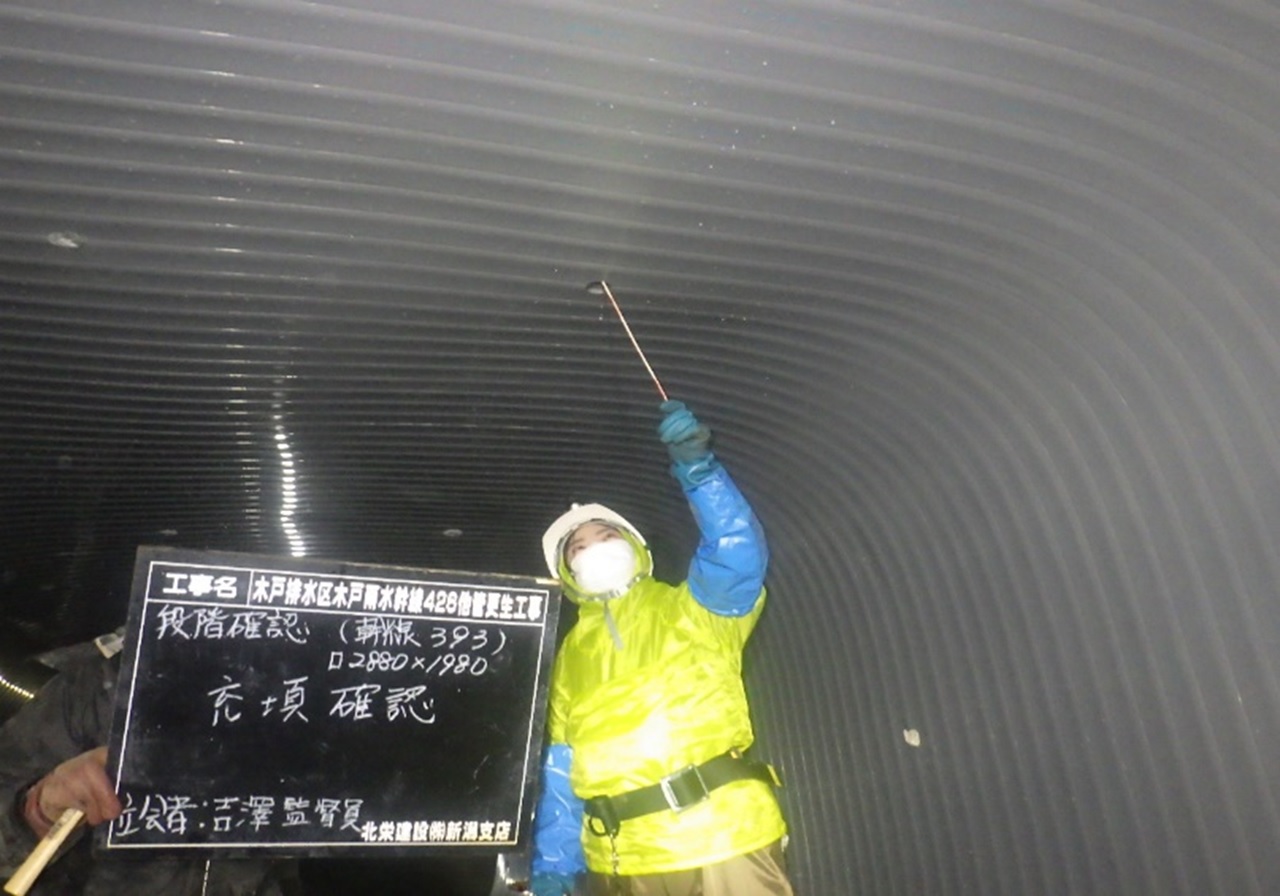

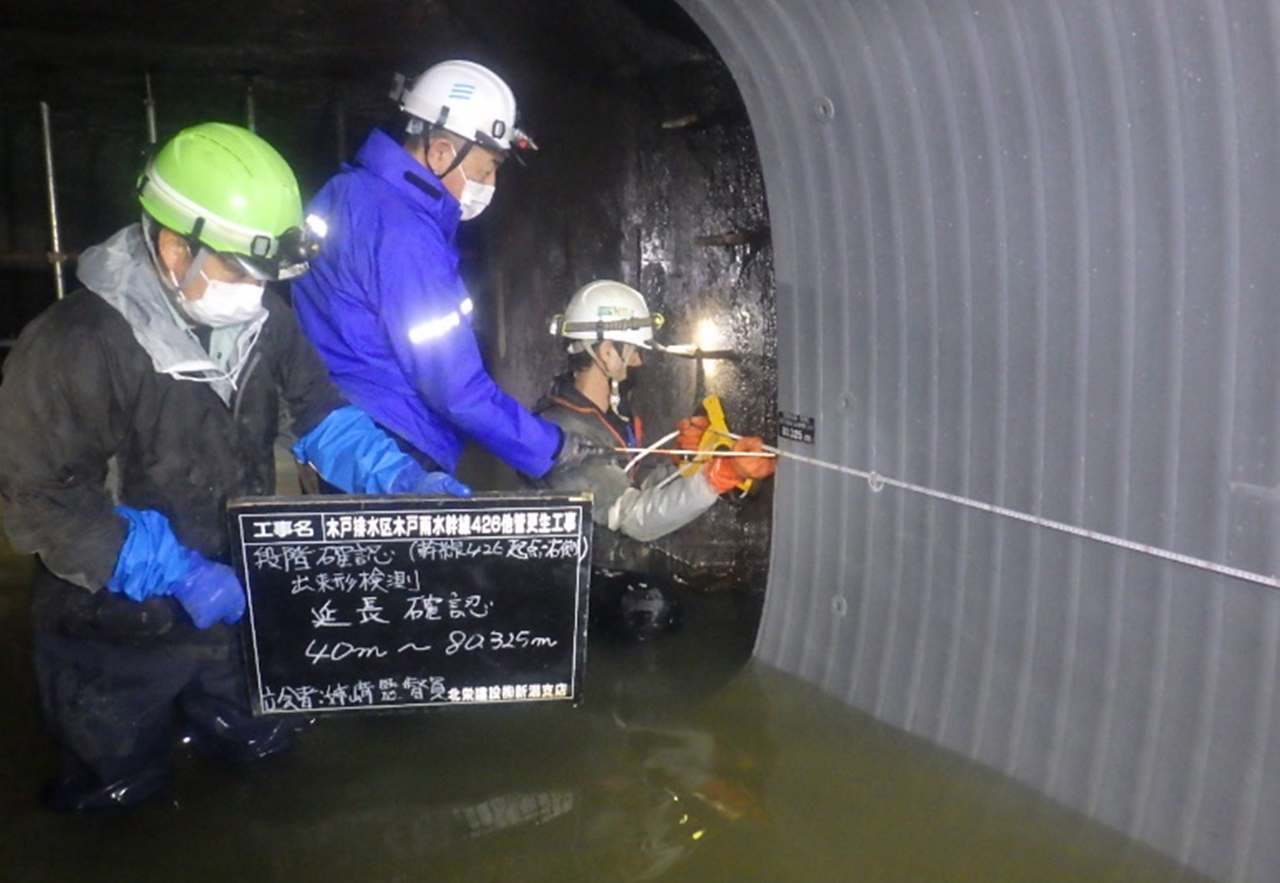

出来形確認(施工延長計測)

モルタル充填確認(打音による確認)

幹線426 工事完了

2022年4月

4月14日(木)にFRP積層工(2工区)を行いました。

前年度施工箇所との接合部にFRP(繊維強化プラスチック)を施工します。
ガラス繊維のマットを硬化剤を添加した樹脂により一層ずつ含侵させながら5層重張りを行い強い層を形成させ、水の流れを阻害しない表面に仕上げます。

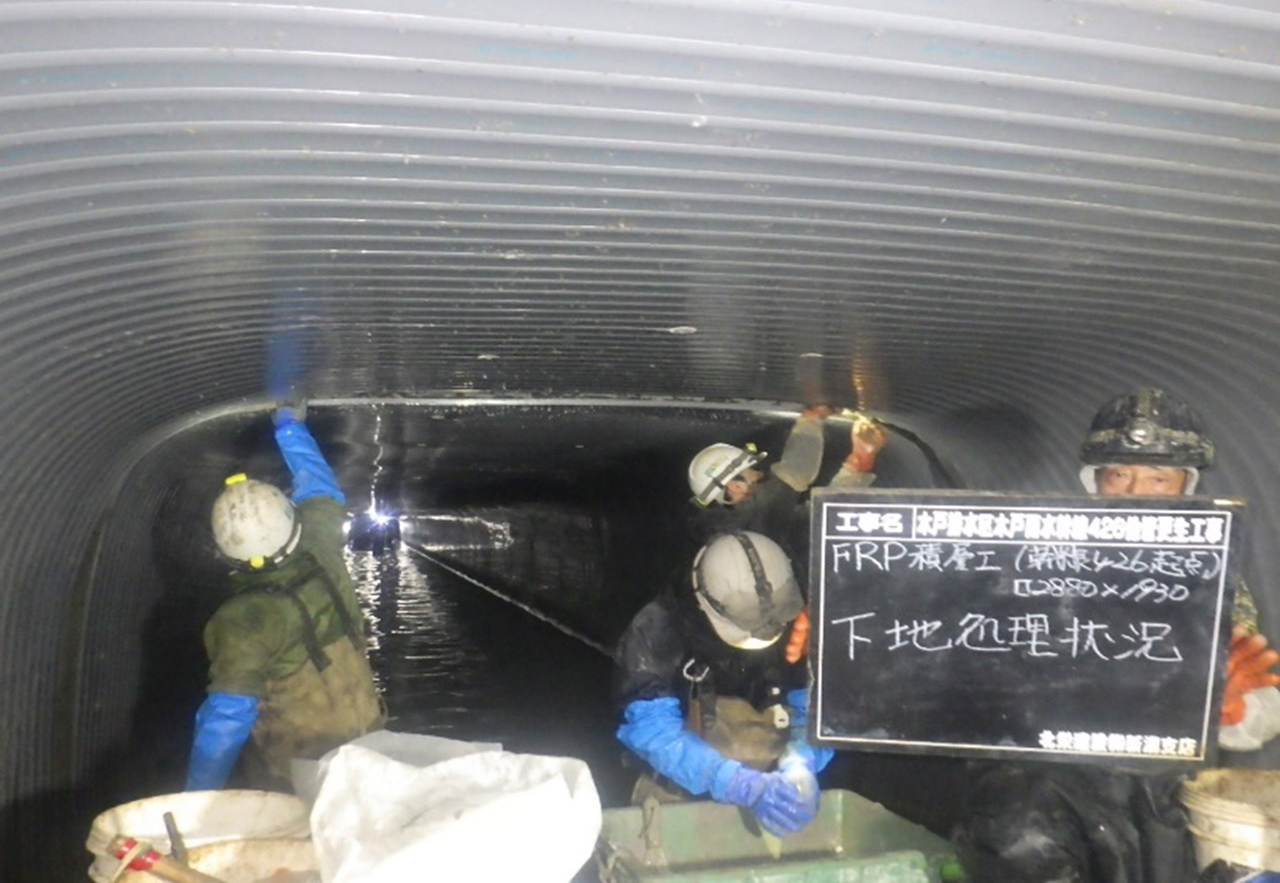

下地処理状況

COプライマー塗布状況

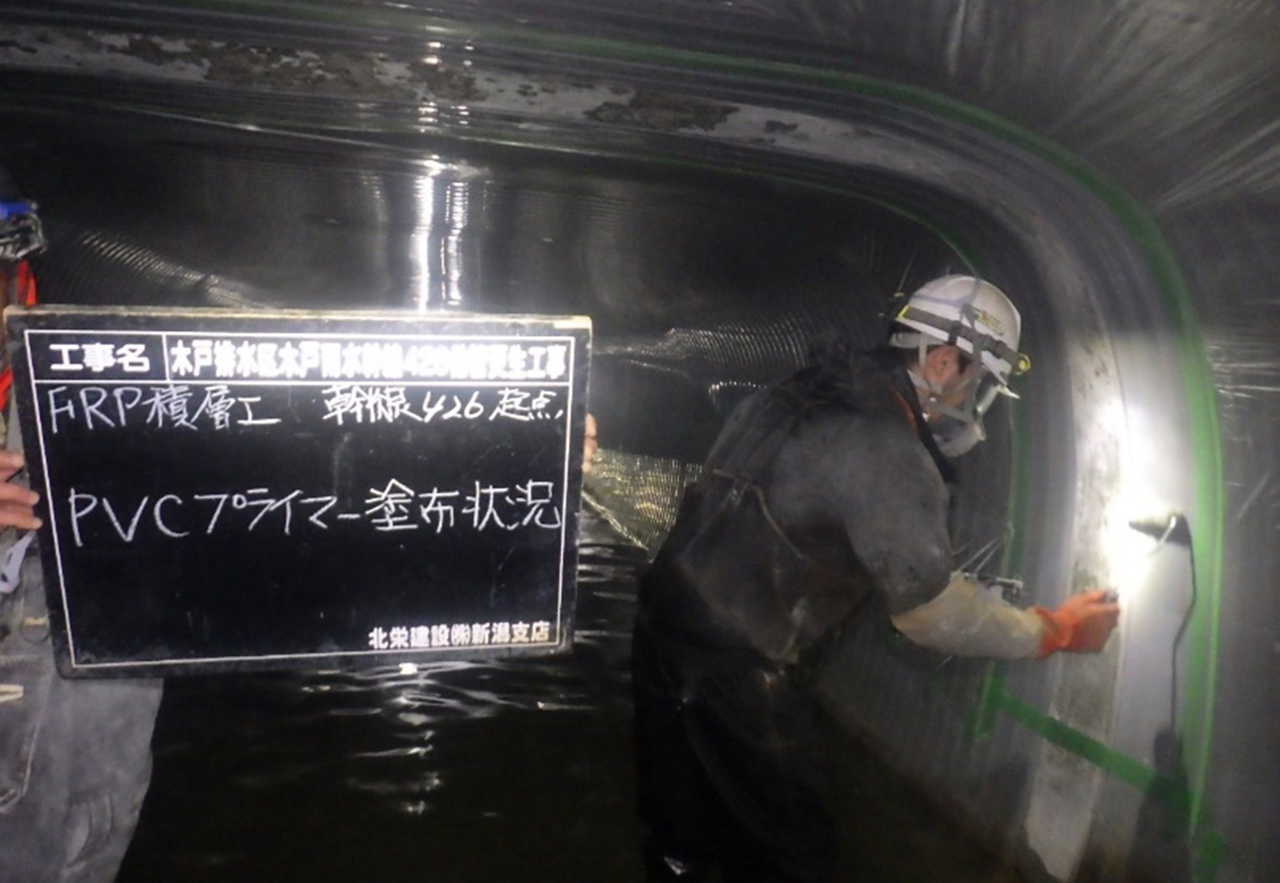

PVCプライマー塗布状況

ガラスチョップドストランドマット 1層目

トップコート塗布状況

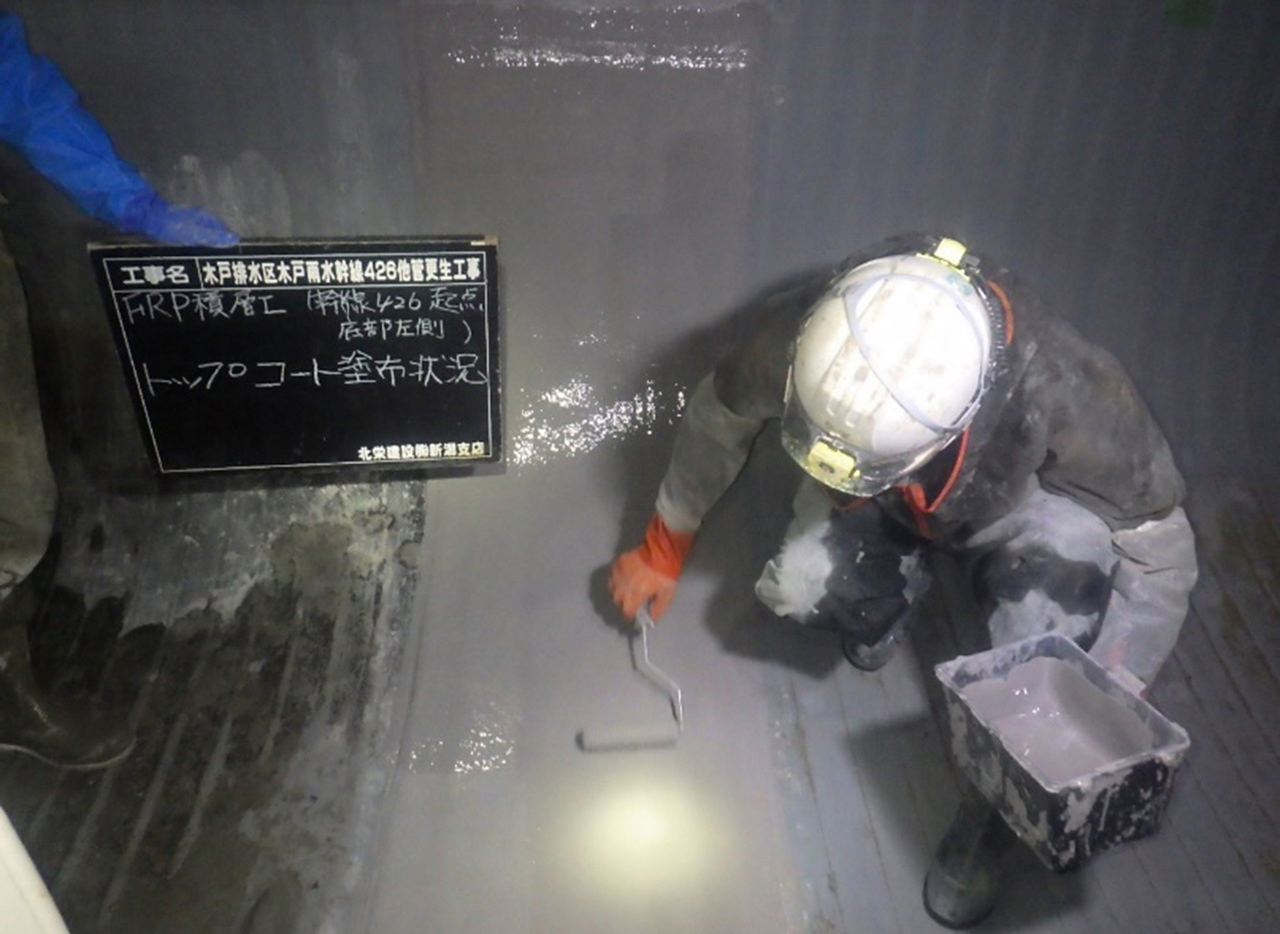

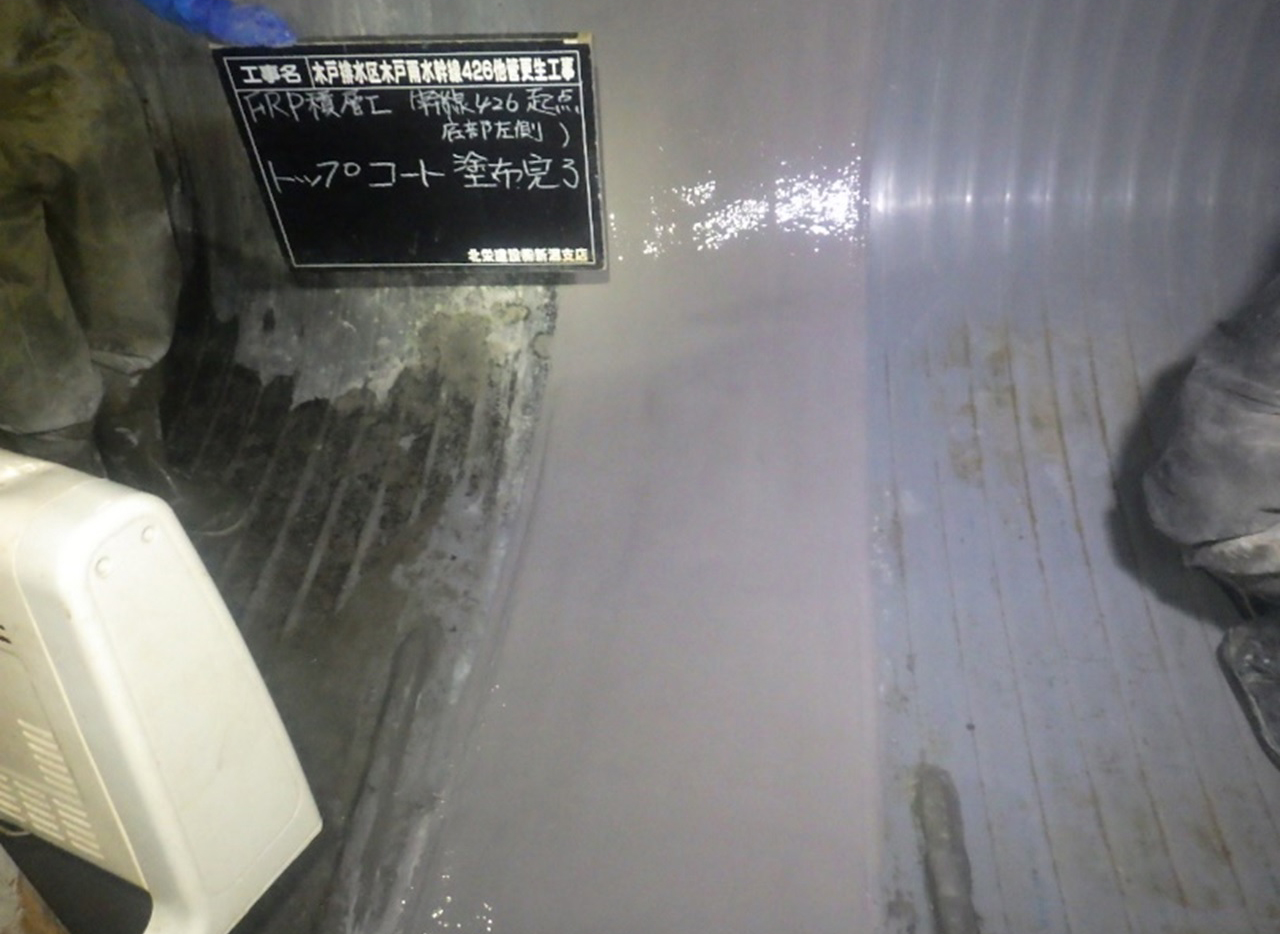

トップコート塗布完了

4月13日(水)に管口仕上工(2工区)を行いました。

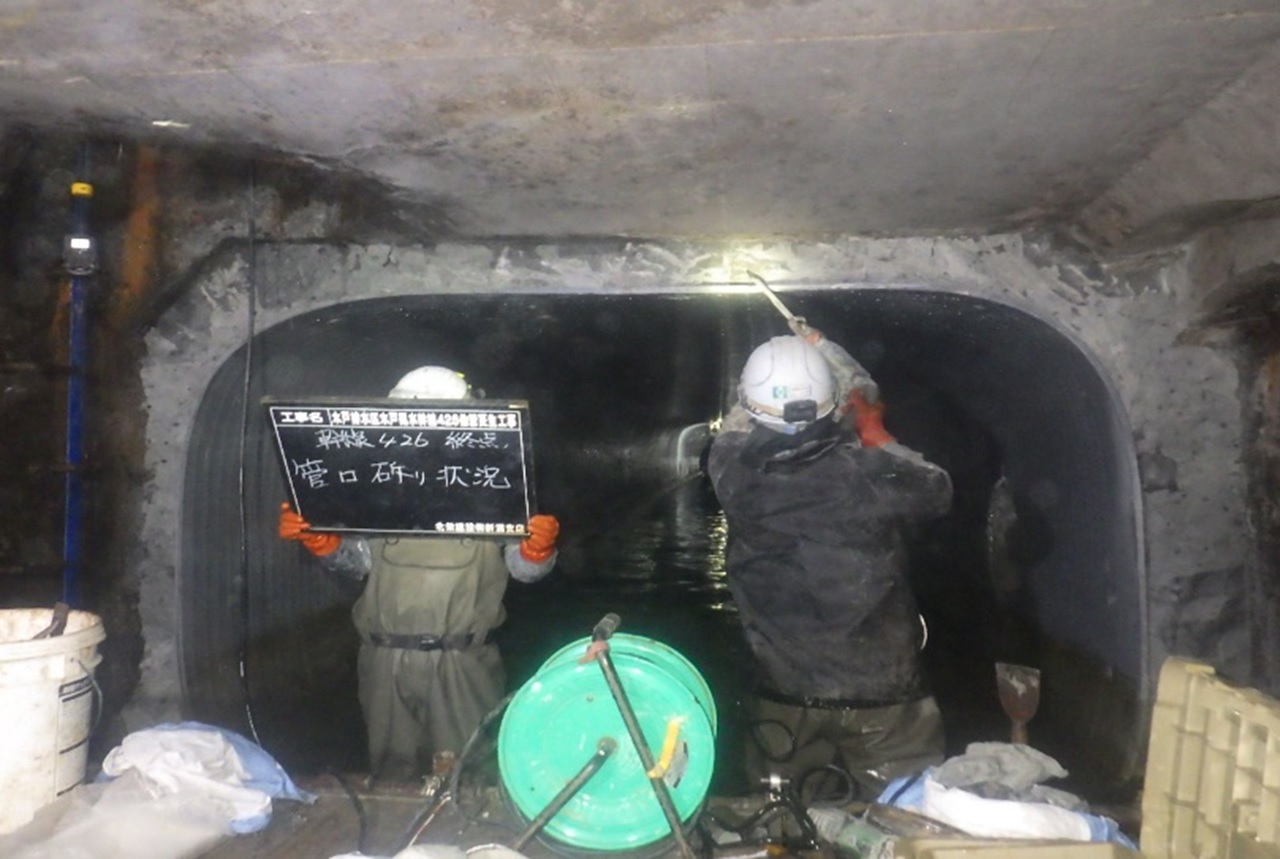

管口斫り状況

管口斫り厚さ確認

4月8日(金)に支保工解体(2工区)を行いました。

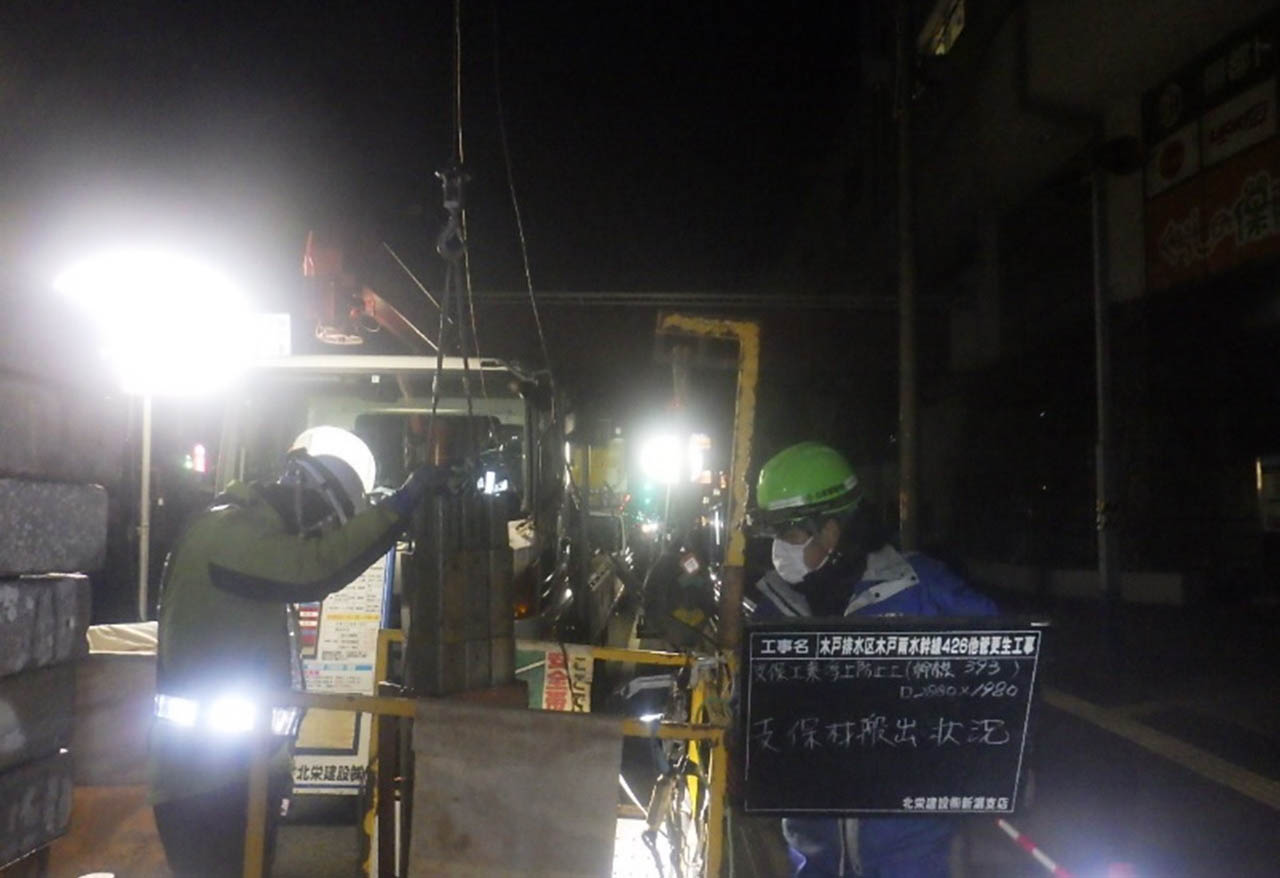

支保解体状況

支保材搬出状況(管内)

支保材搬出状況(地上)

2022年3月

3月28日(月)に裏込注入工開始(2工区)しました。

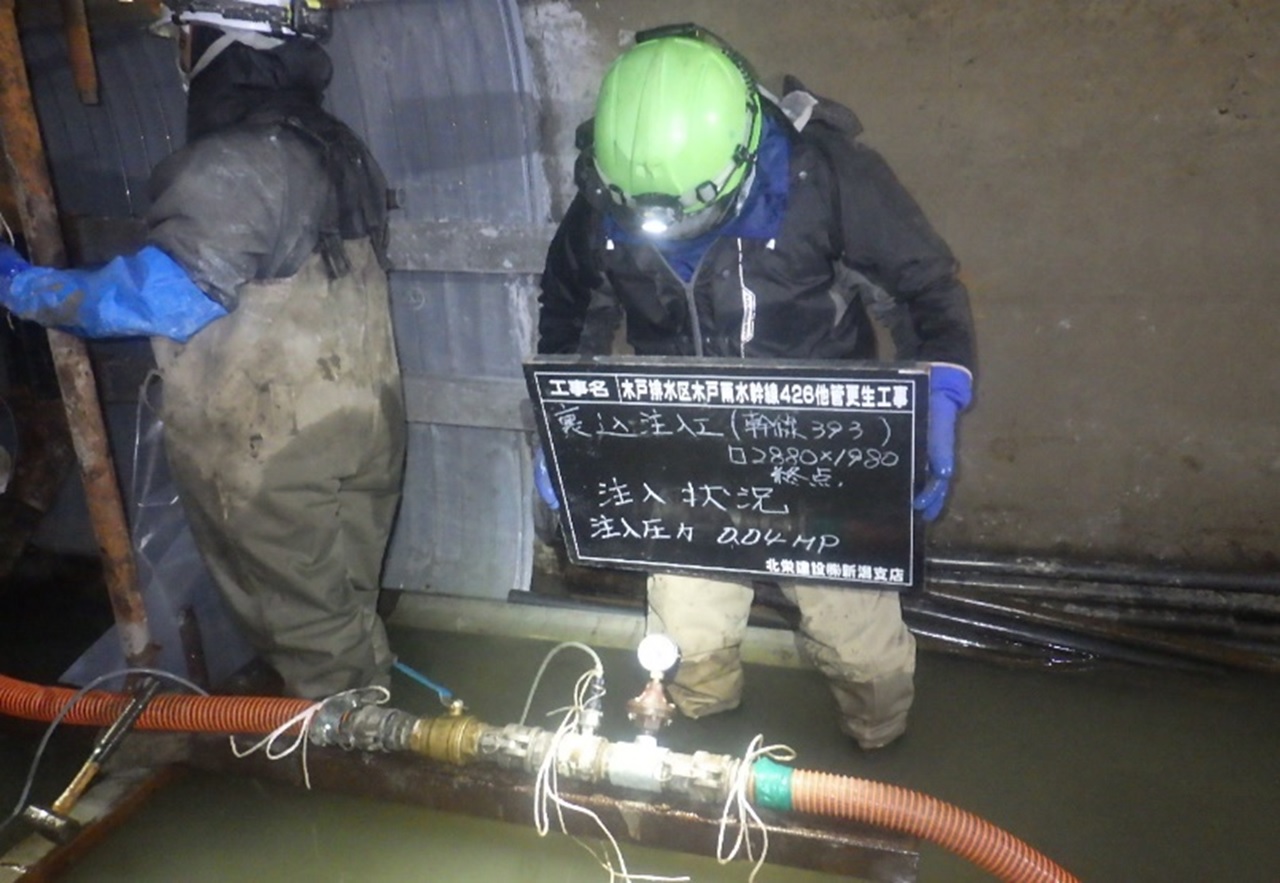

裏込注入状況

注入圧力状況

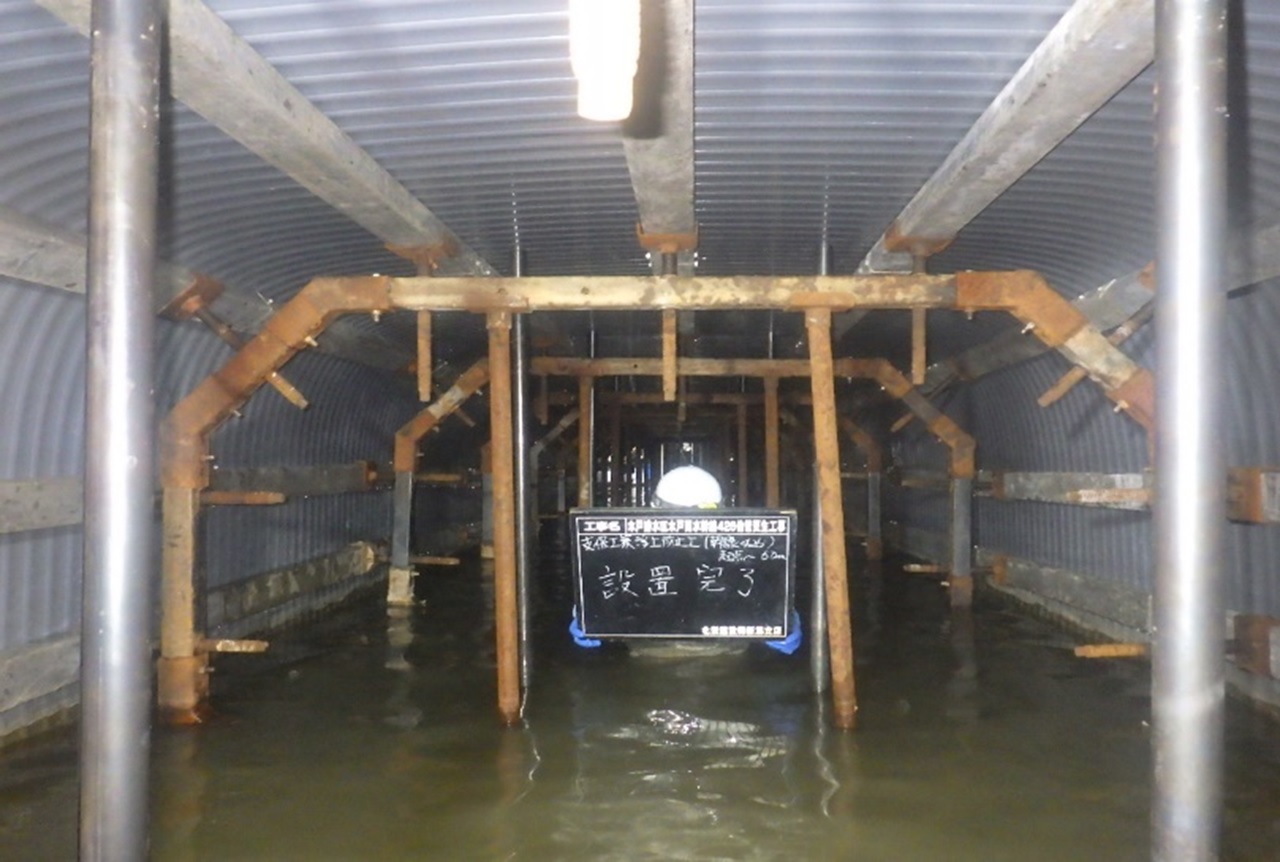

3月25日(金)に支保工兼浮上防止設置完了(2工区)しました。

支保工兼浮上防止設置完了

支保工兼浮上防止設置状況

2工区の支保工兼浮上防止の設置が完了しましたのでモルタル注入作業に入っていきます。

2022年3月下旬 1工区 工事完了

3月24日(木)に1工区の作業が完了しました。

管内清掃後、新潟市の工事監督員より確認をしていただき作業完了となります。

施工延長確認

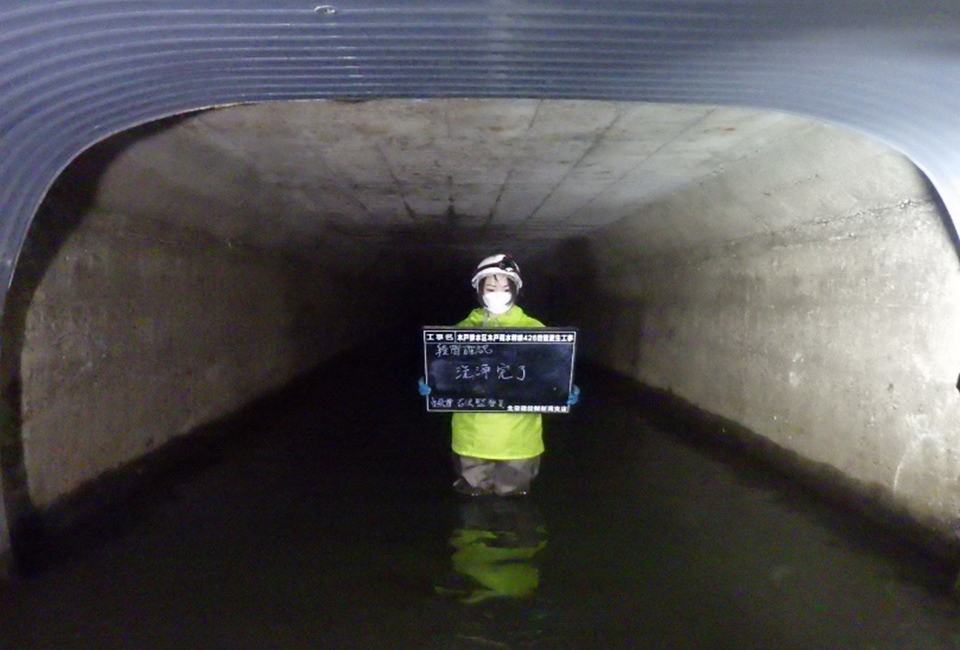

施工断面検測確認

モルタル充填確認

1工区 工事完了

2022年3月

管口モルタル仕上げ・足掛金物設置を行いました。

管口モルタル仕上げ状況
管口表面(上流・下流・流入管等)を
モルタルにて平らに仕上げます。

足掛金物設置状況

管内清掃後、新潟市の工事監督員より確認をしていただき作業完了となります。

3月7日(月)に裏込注入作業に入りました。(1工区)

裏込注入状況(地上)

裏込注入状況(管内)

支保工解体(1工区)

裏込注入が完了したので、
更生管の浮き上がりや変形を防ぐために設置していた腹起しと金属製リングを解体・撤去します。

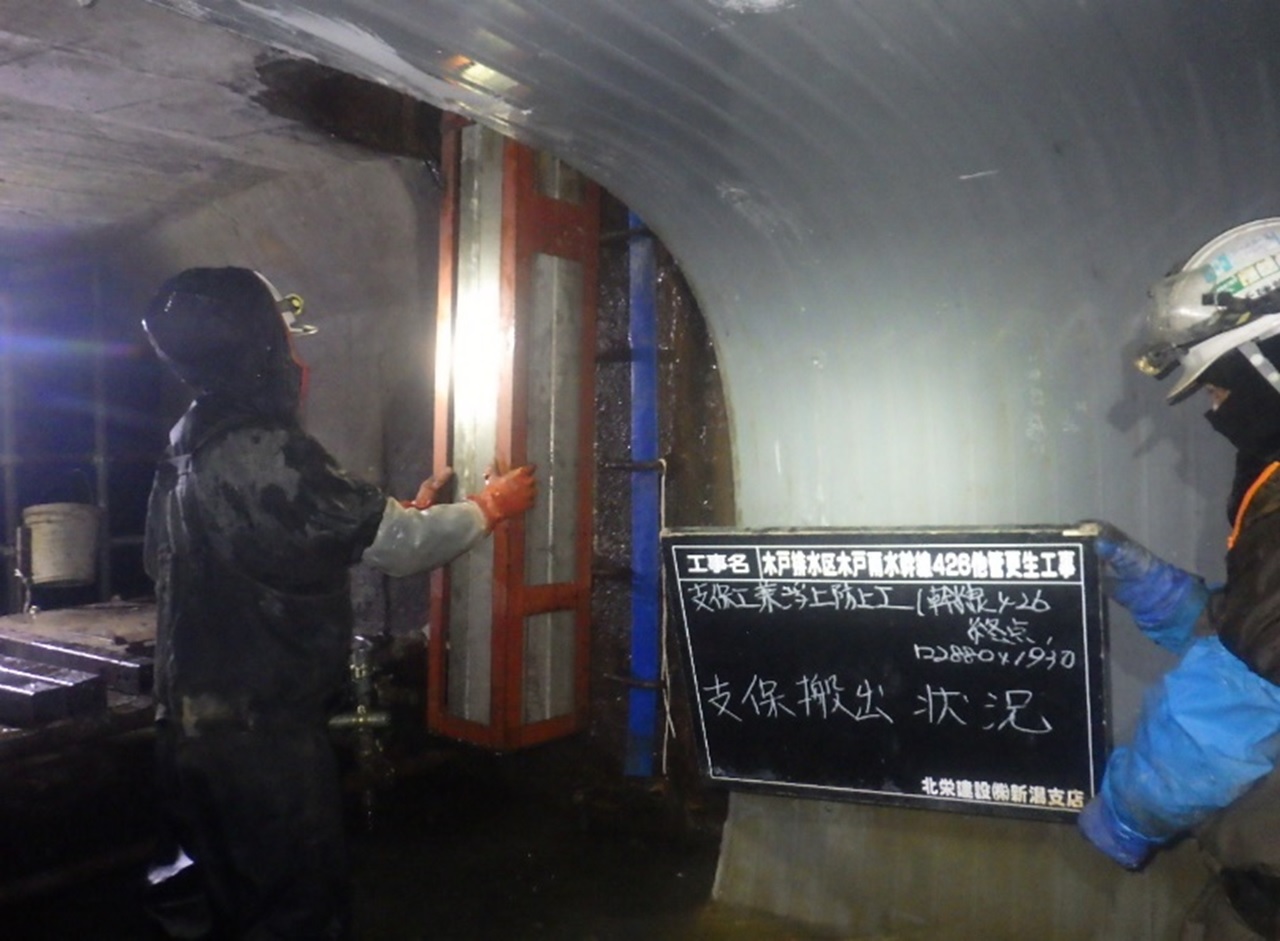

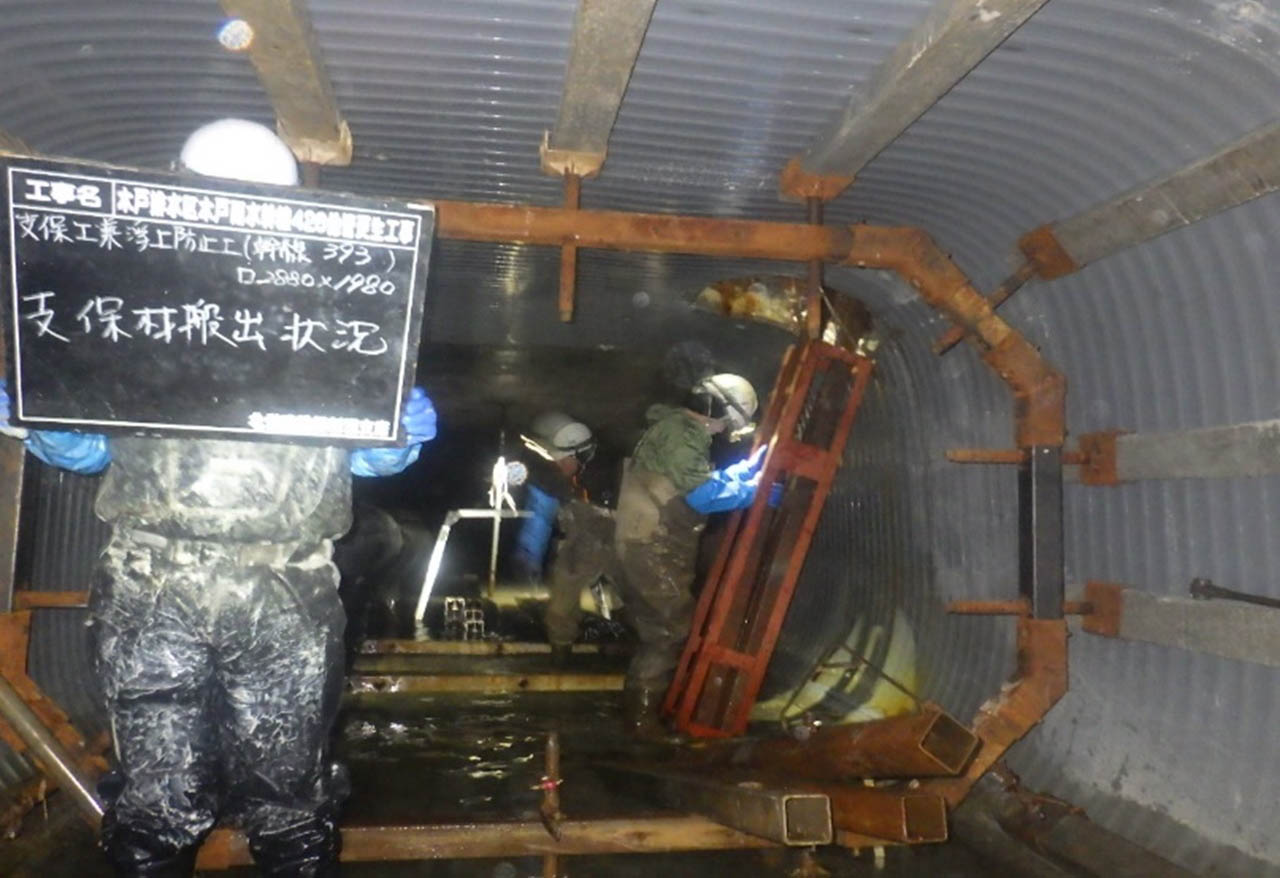

支保材搬出(管内)

支保材搬出(地上)

支保解体完了

3月5日(土)に支保工設置作業に入りました。(1工区)

支保工材料運搬状況

浮上防止設置状況

支保工兼浮上防止設置完了

支保工設置は今後の裏込注入作業の際に、
モルタルの圧力による更生管の浮き上がりや変形するのを防ぐための作業です。

2022年2月

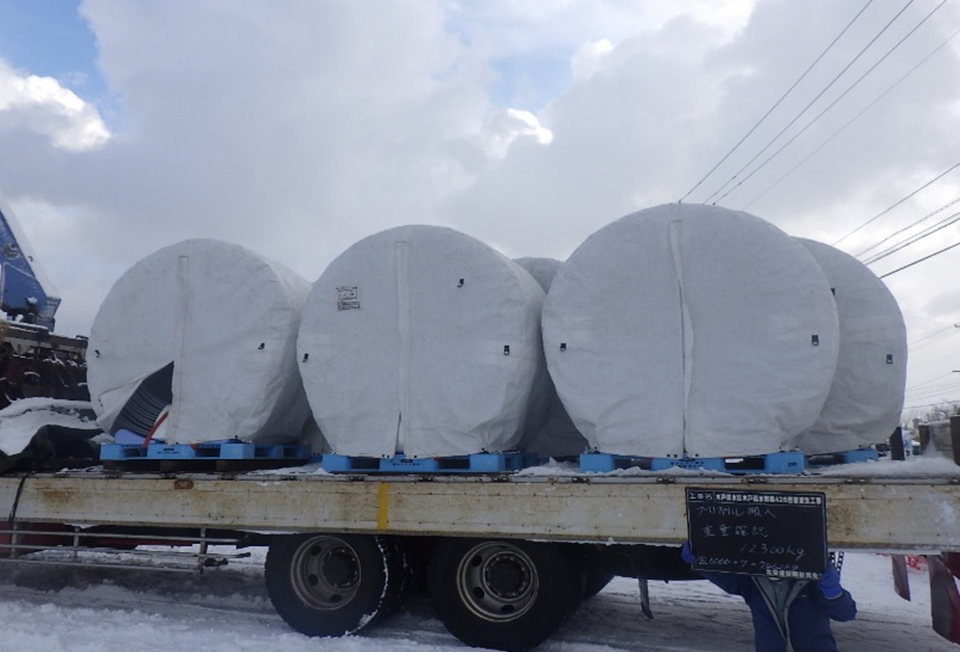

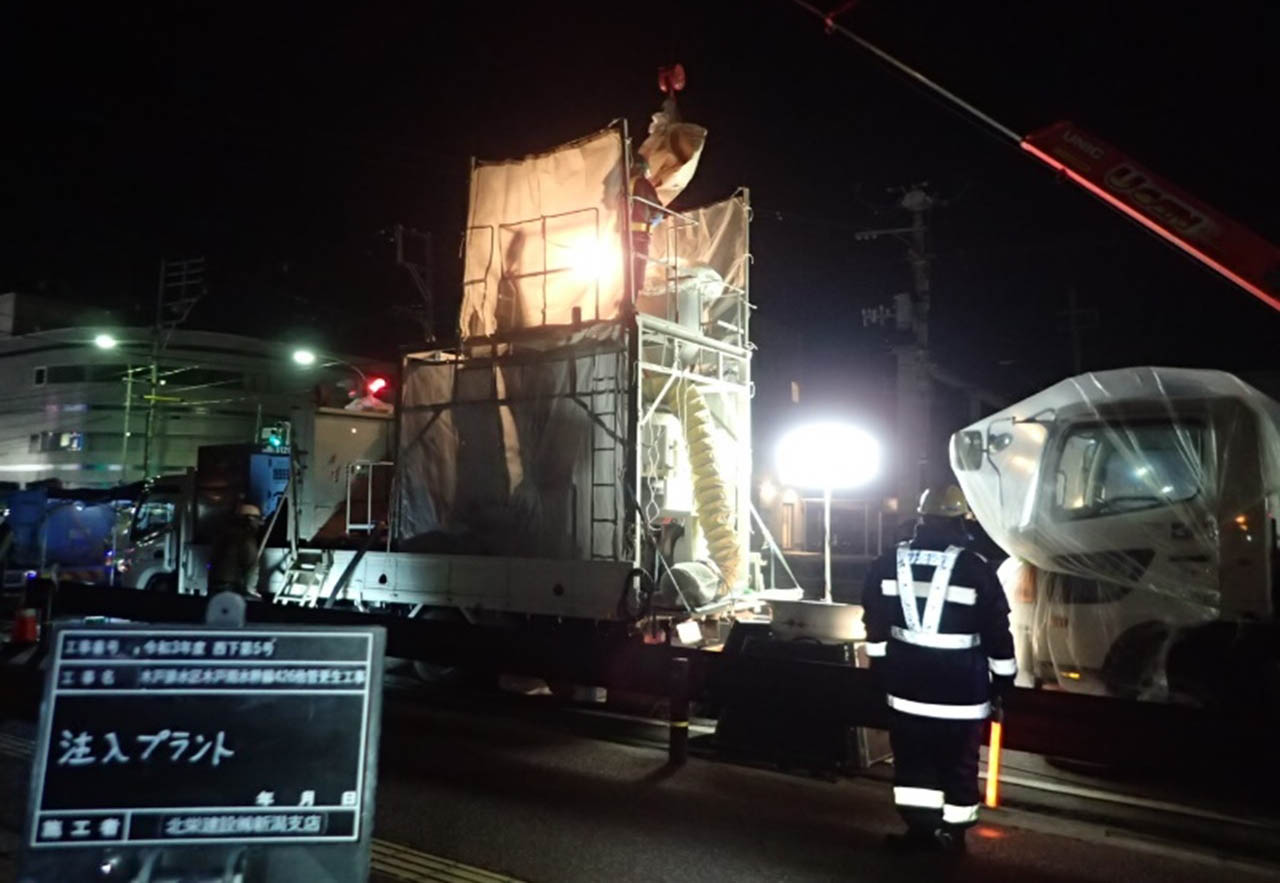

2月24日(木)に裏込注入材搬入しました。

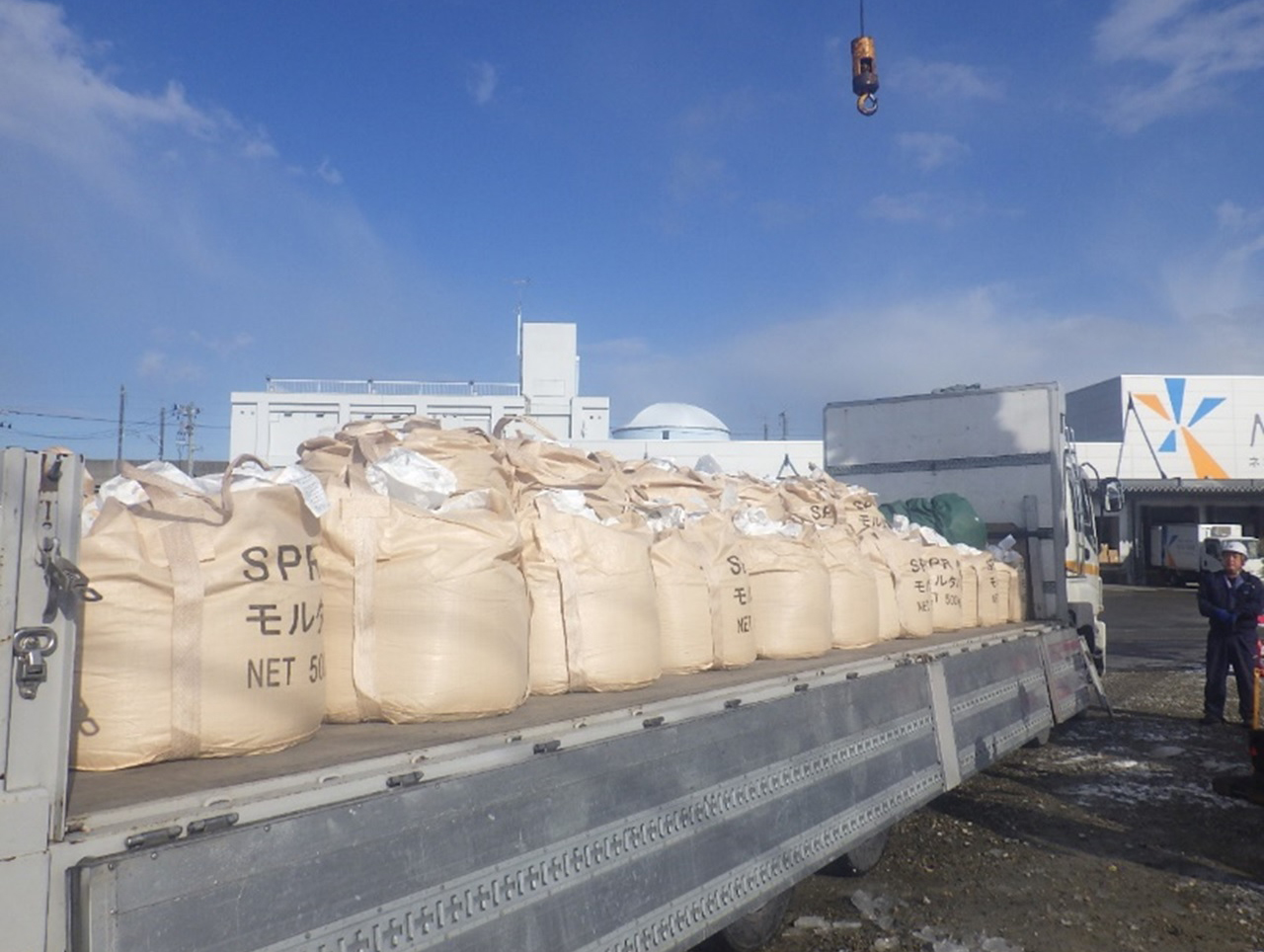

裏込注入材搬入

裏込注入材材料確認状況(125袋)

裏込注入工にて使用するモルタルが搬入しました。
新潟市の工事監督員より材料確認(数量)をしてもらいました。

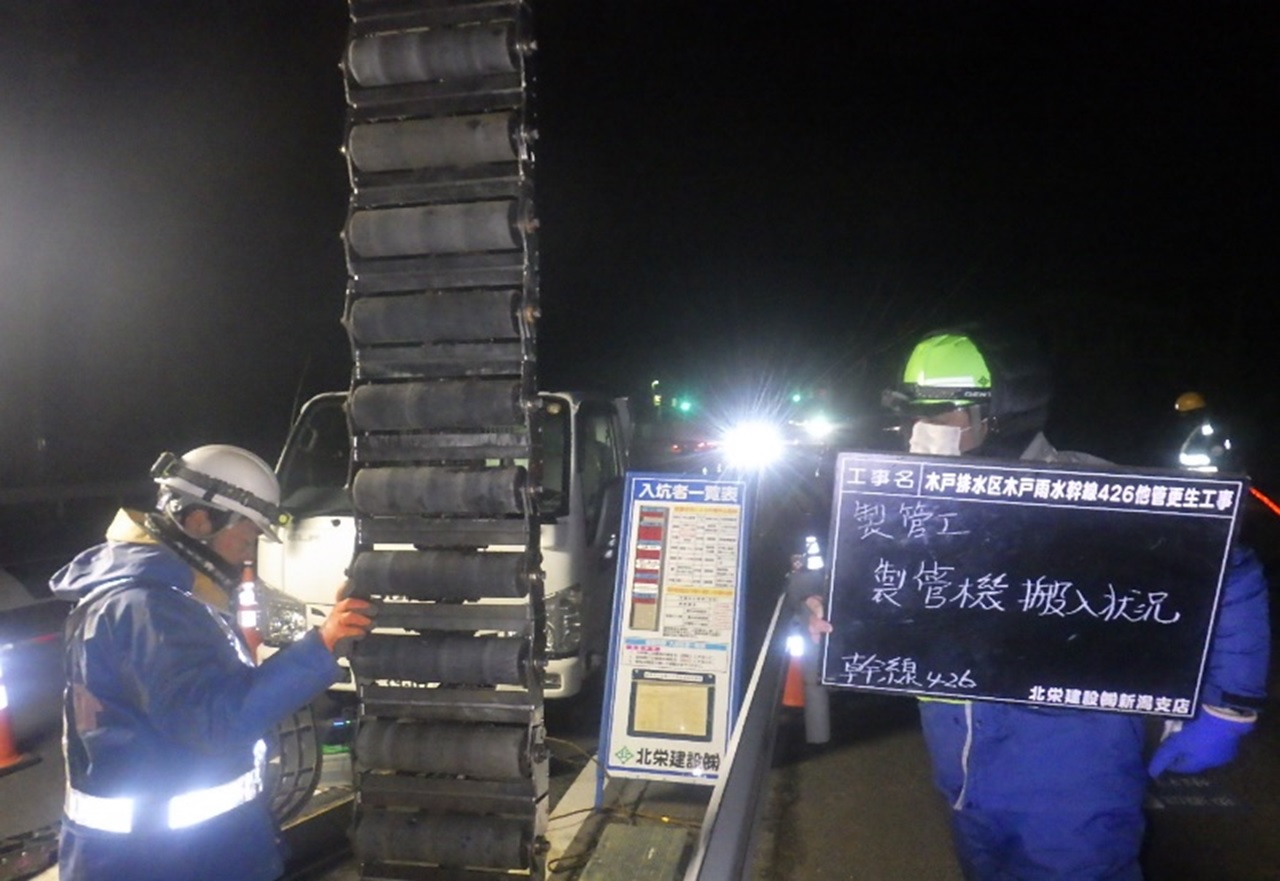

2月23日(水)に製管機解体を行いました。(2工区)

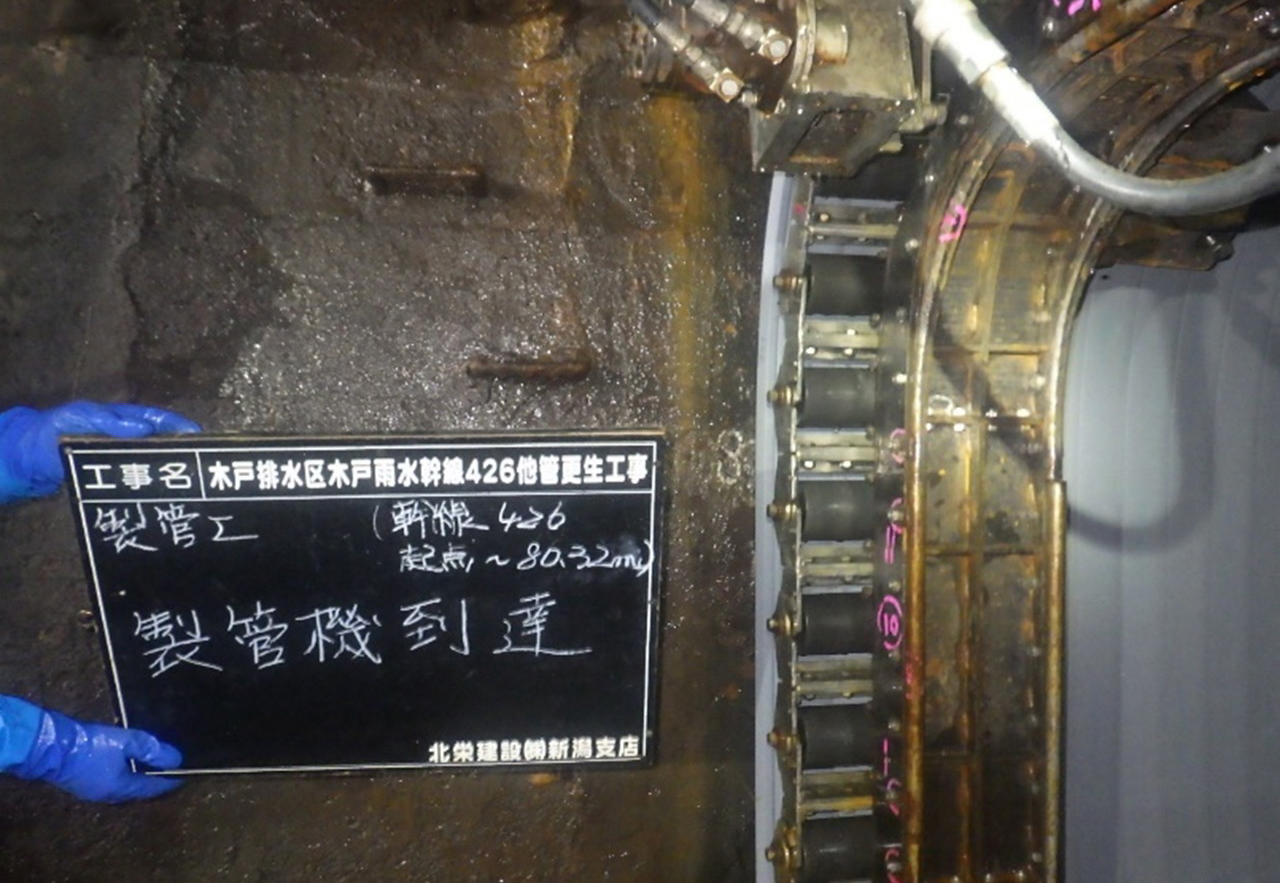

製管機到達状況
2工区の製管機が終点まで到達したので、これから解体作業に入っていきます。

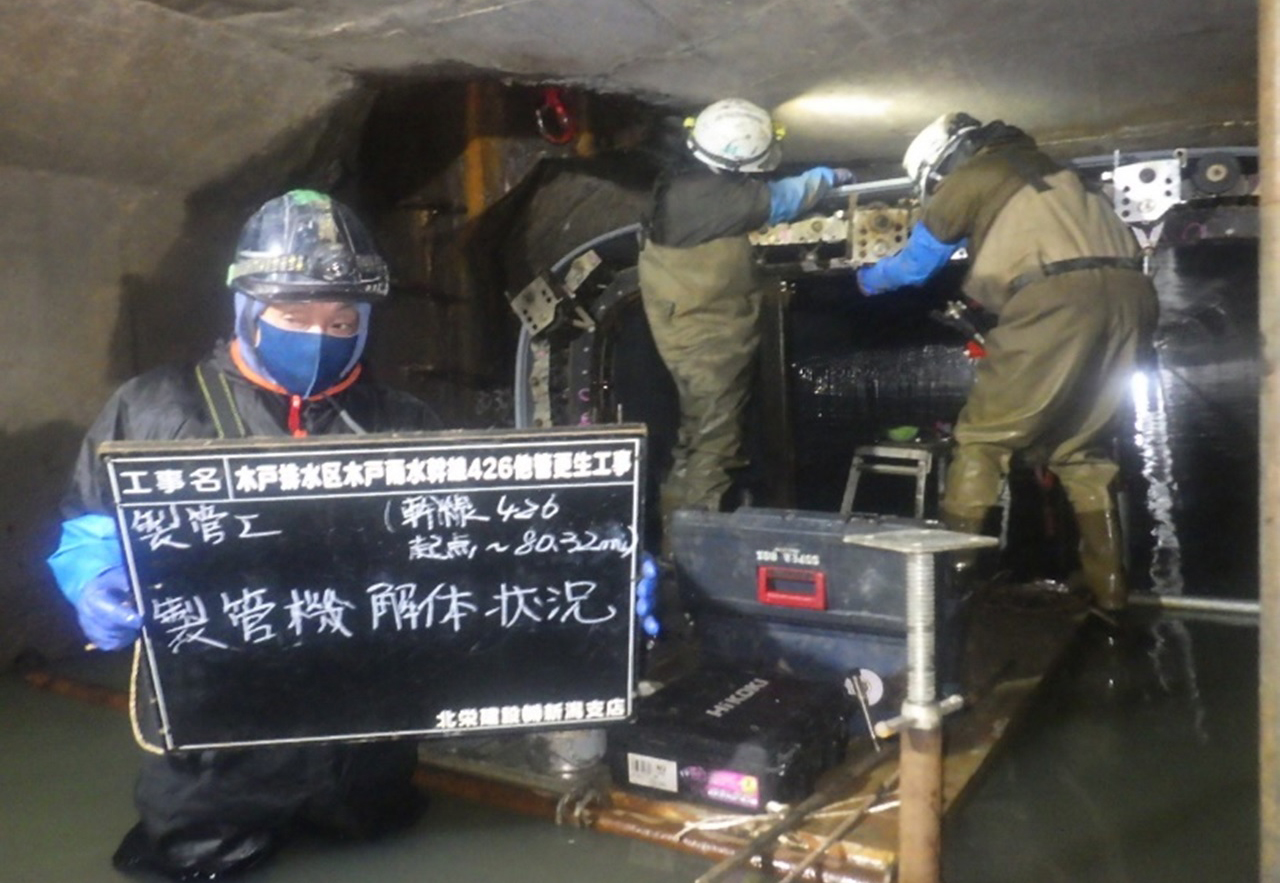

製管機解体状況(管内)

製管機解体搬出(地上)

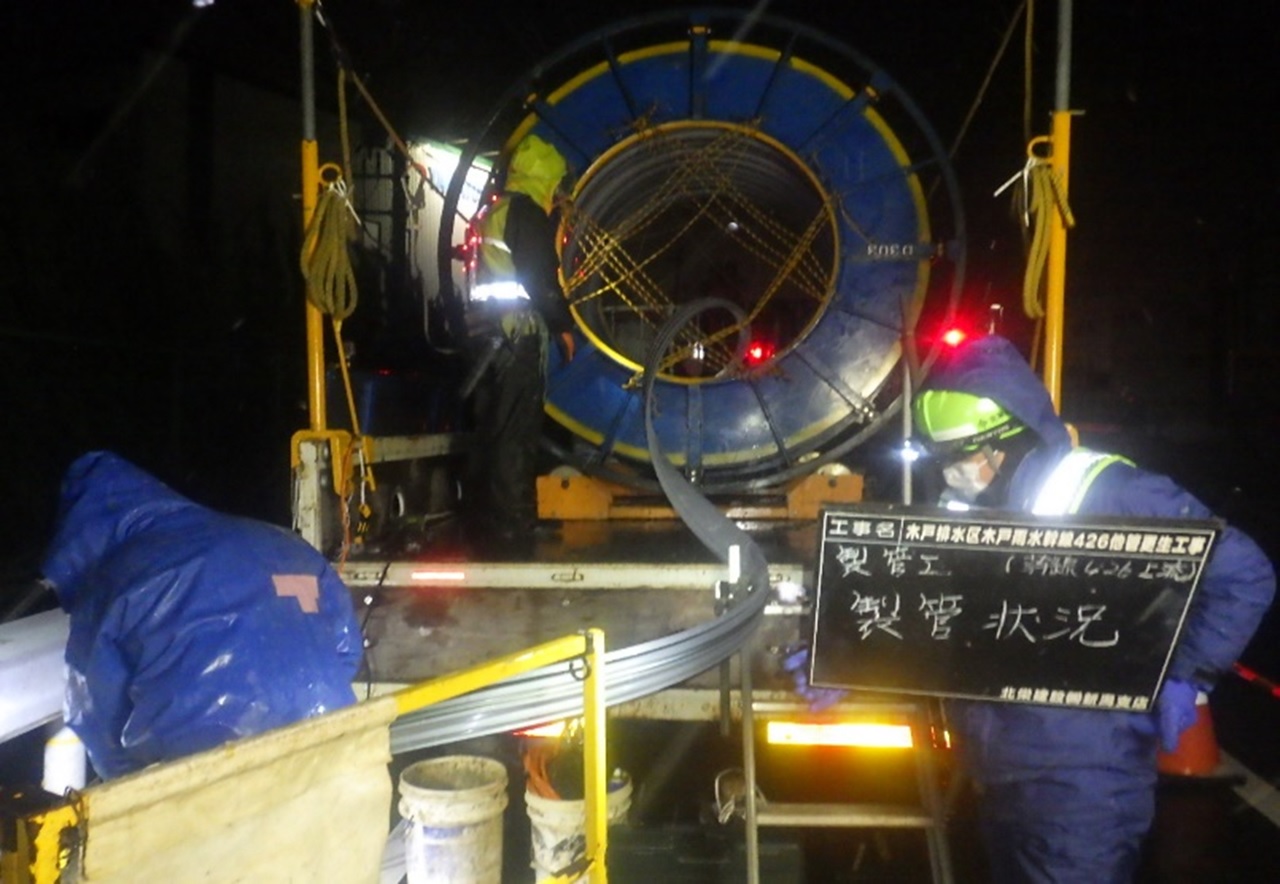

2月2日(水)より製管作業に入りました。

製管状況(地上)
ドラムに装着したプロファイルを地上から管内へ送ります。

製管状況(管内)

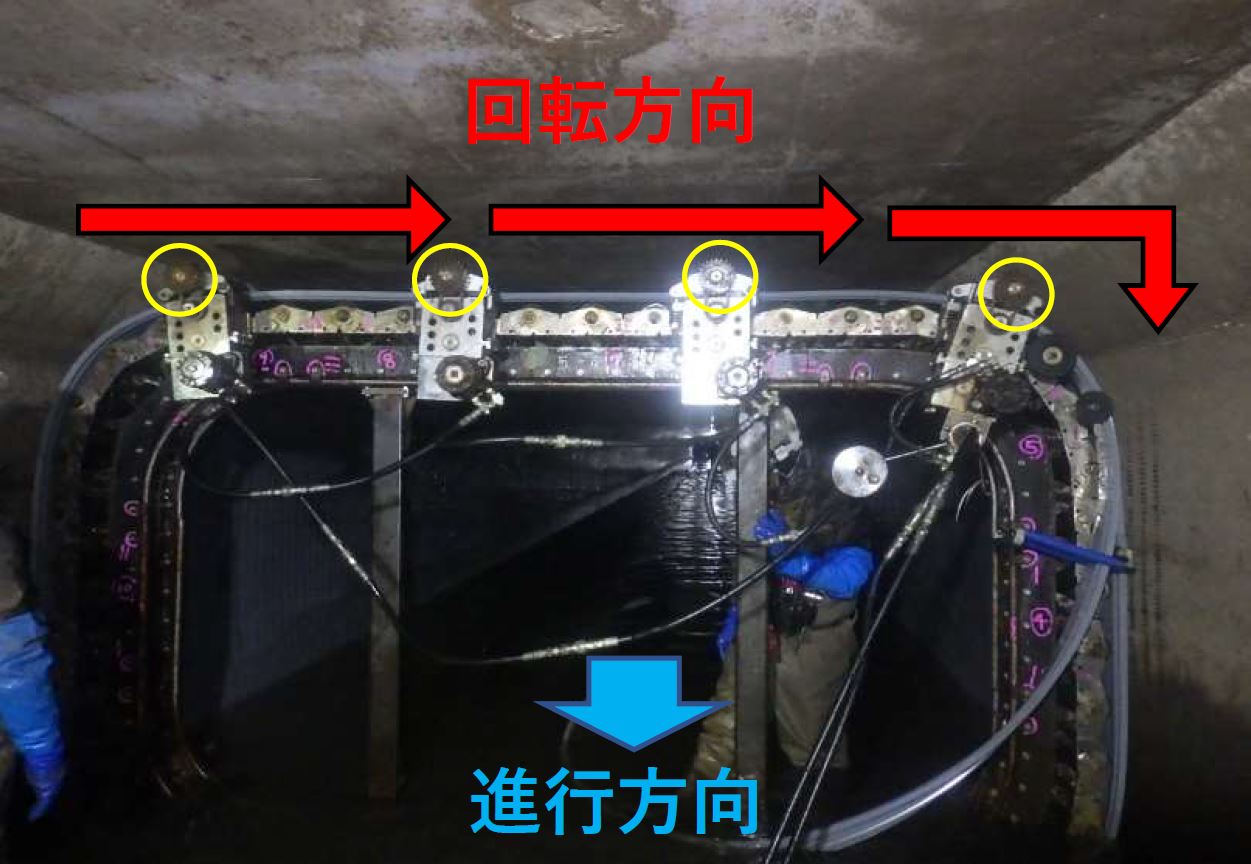

製管機の駆動部(黄色囲み部分)が回転・自走しながら更生管を形成していきます。

2022年1月

1月28日(金)に製管機組立と止水工事を行いました。

製管機材搬入

製管機組立状況

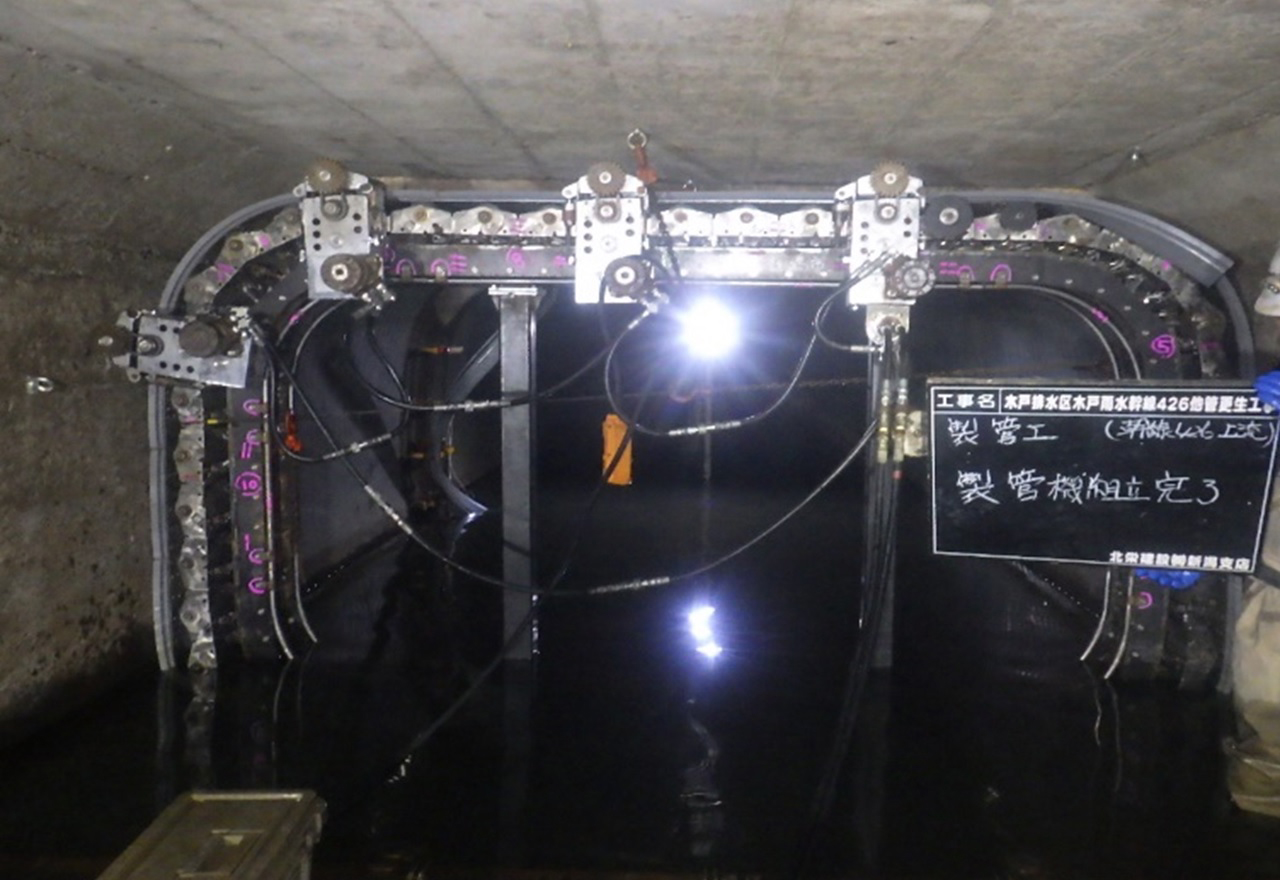

製管機組立完了

製管機の部材はマンホールから下ろし、管内で組み立てます。

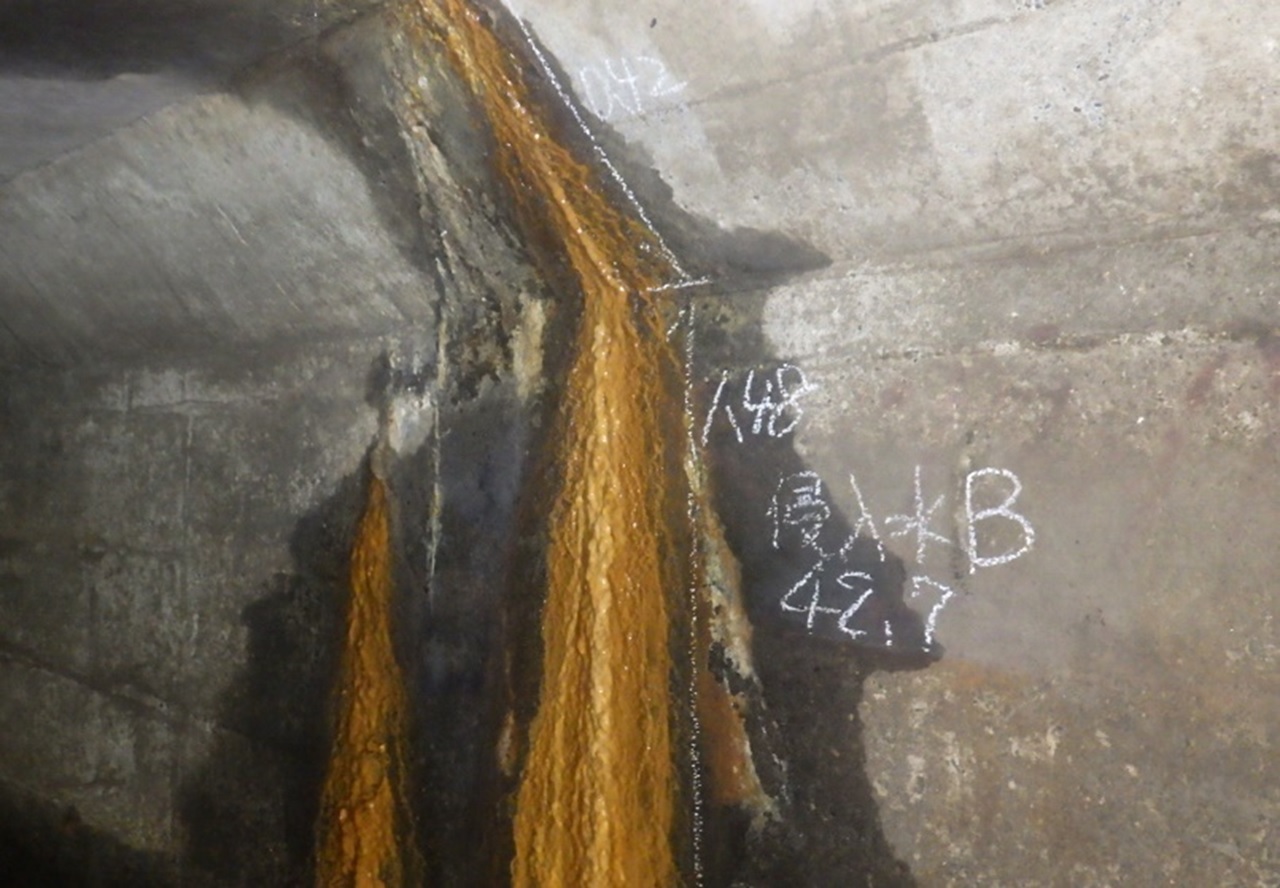

止水工事 漏水箇所
漏水箇所があると今後の裏込め材の充填作業に影響が出てしまいます。

止水工事 Vカット斫り状況
既設管のひび割れた壁面をV字にはつります。

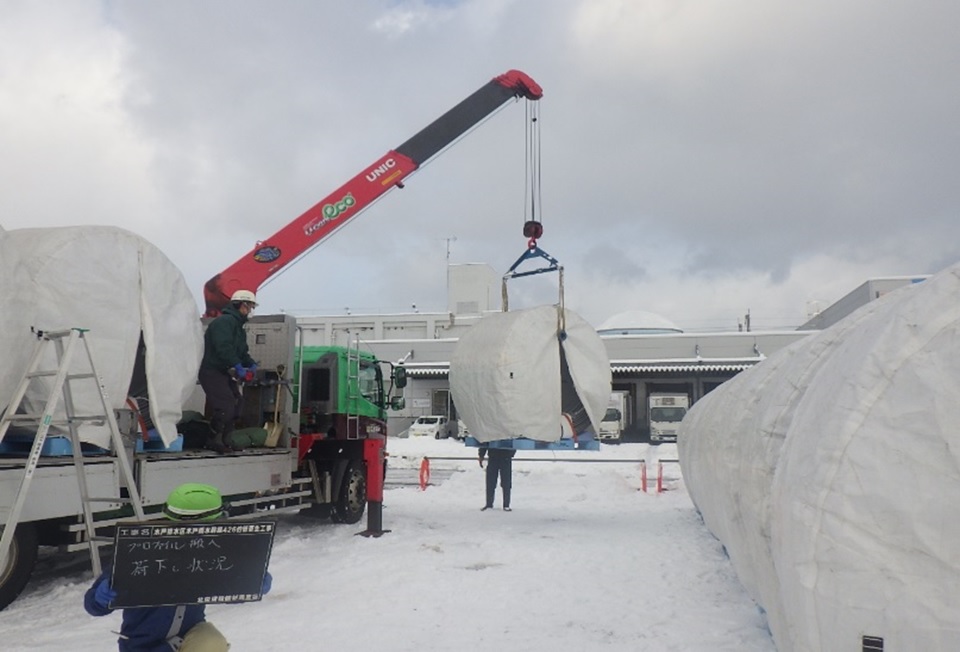

1月18日(水)にプロファイル15巻入荷しました。

プロファイル搬入状況

プロファイル搬入 荷下ろし状況

1巻に700mの硬質塩化ビニル樹脂製の帯が巻きつけてあり、カートリッジ式で製管の際は鉄製のドラムに装着して使用します。
重量は1巻で約1200kgあります。

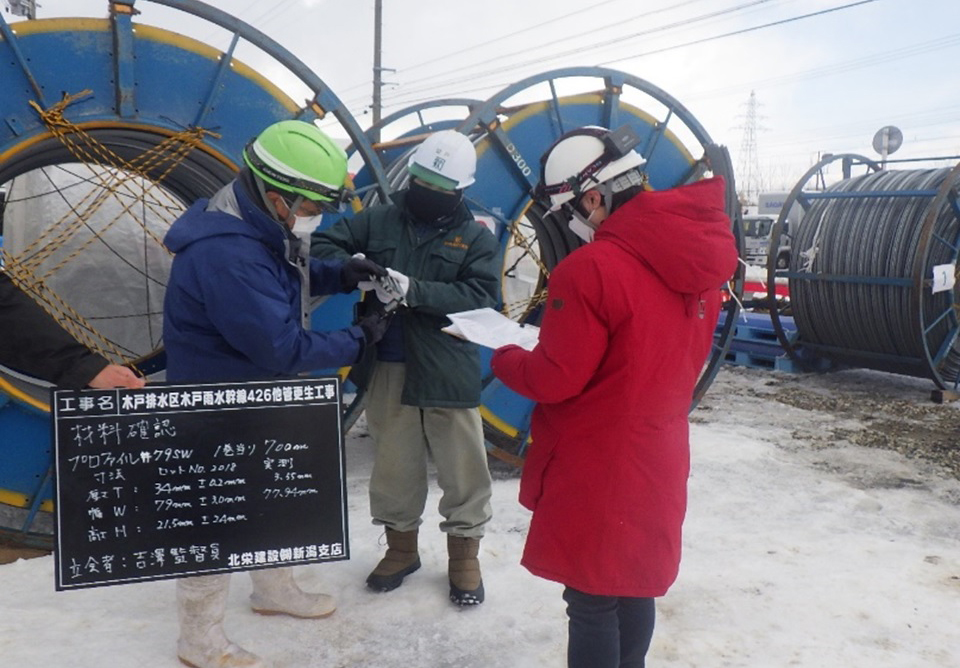

新潟市の工事監督員より材料確認(数量・寸法の確認)をしてもらいました。

発注者 材料確認状況
(プロファイル数量確認)

発注者 材料確認状況
(プロファイル寸法検測)

1月8日(金)から1月9日(土) 土砂の撤去作業を行いました。

土砂撤去完了

モルタル付着物斫り撤去状況

管内の堆積土の撤去が完了した様子です。
この作業を怠ると、製管作業ができません。

1月6日(月)から1月7日(火) 安全対策・管内洗浄

流下防止柵設置状況

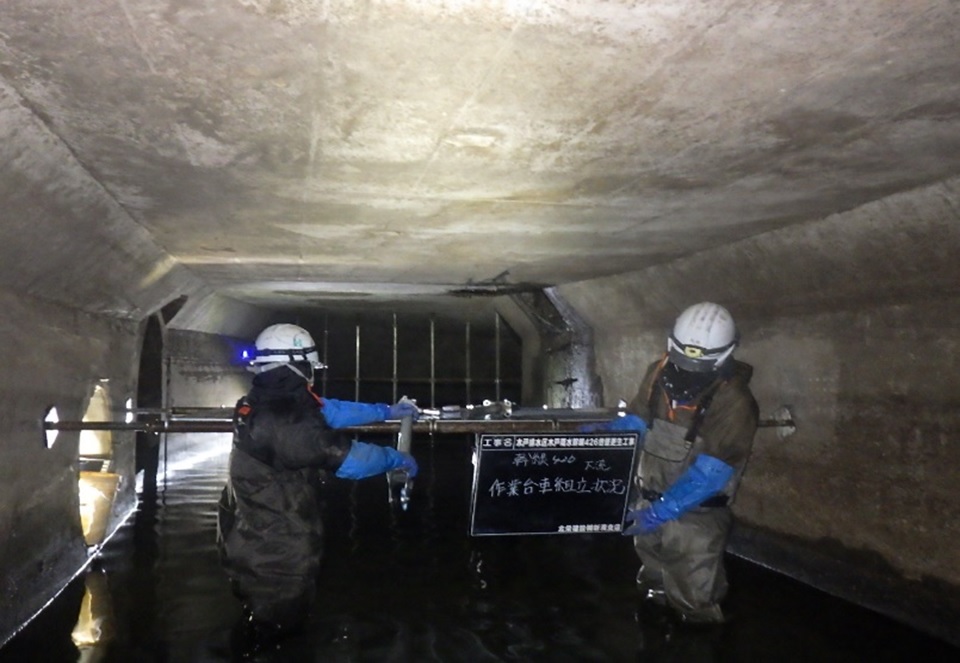

作業台車組立状況

本作業開始前に流下防止柵と作業台車を組立てました。
流下防止柵は急激な降雨に伴う流速の増加及び水位の上昇による作業員及び資機材の流下を防ぐための安全設備です。
作業台車は作業する際に、作業員が安全に作業を行いやすくし、資機材を管理するためのものです。

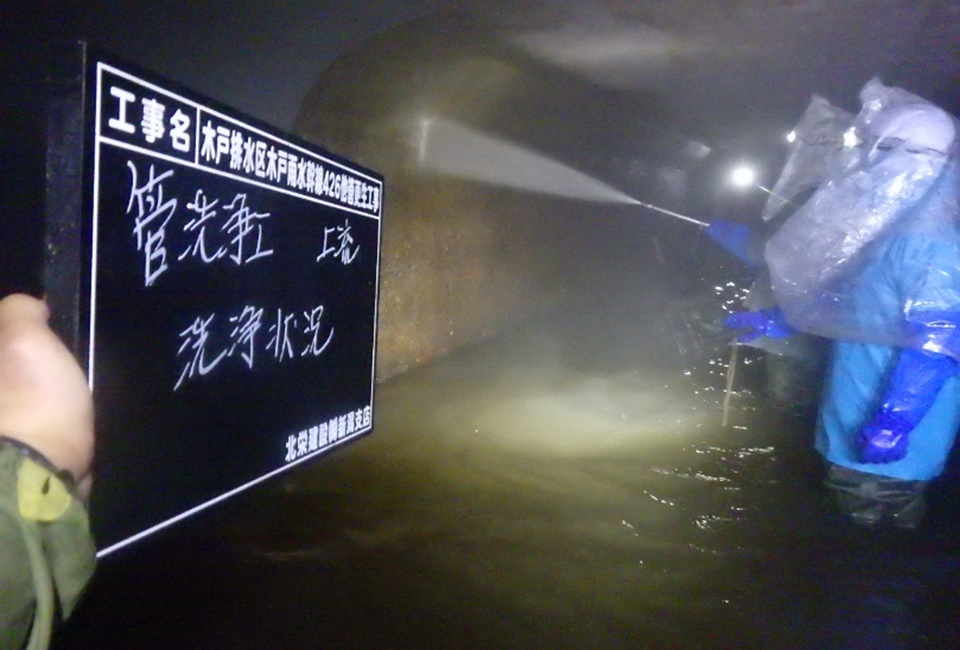

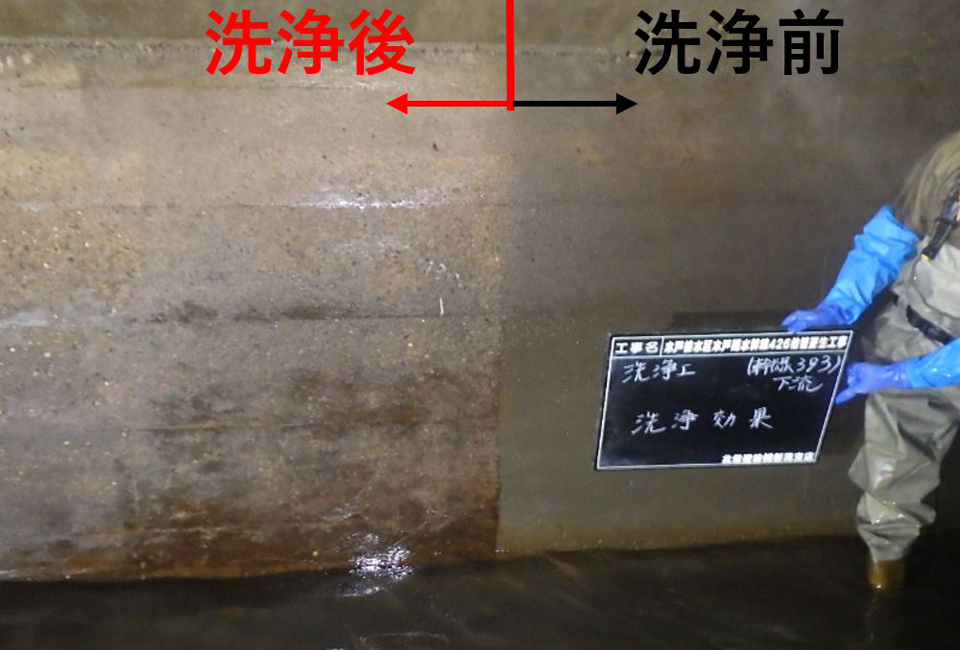

管内洗浄状況

洗浄効果確認

洗浄完了(全景)

洗浄終了後、新潟市の工事監督員より立会検査をしてもらいました。

2021年12月

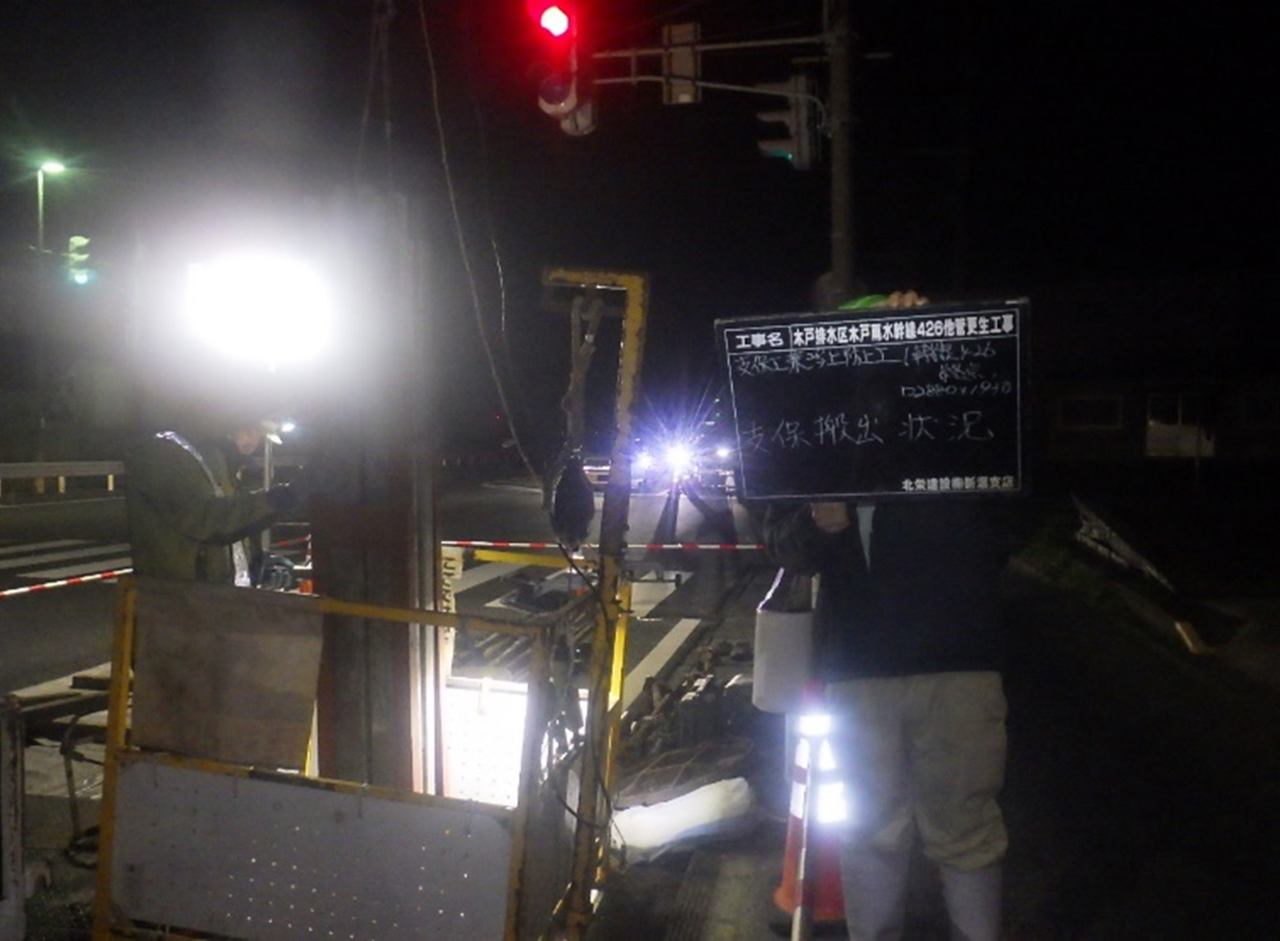

12月13日(月)の夜間、事前調査作業を行いました。

初めての交通規制でしたが、ご協力ありがとうございました。

事前調査作業は、更生管が設計通り作れるか確認するための作業です。
なので、既設管の施工延長や内空断面を測定し、作業に支障となる異常個所がないかを調査します。
この結果をもとに、報告書を作成して新潟市さんから了解をもらってから本工事へと進んでいきます。

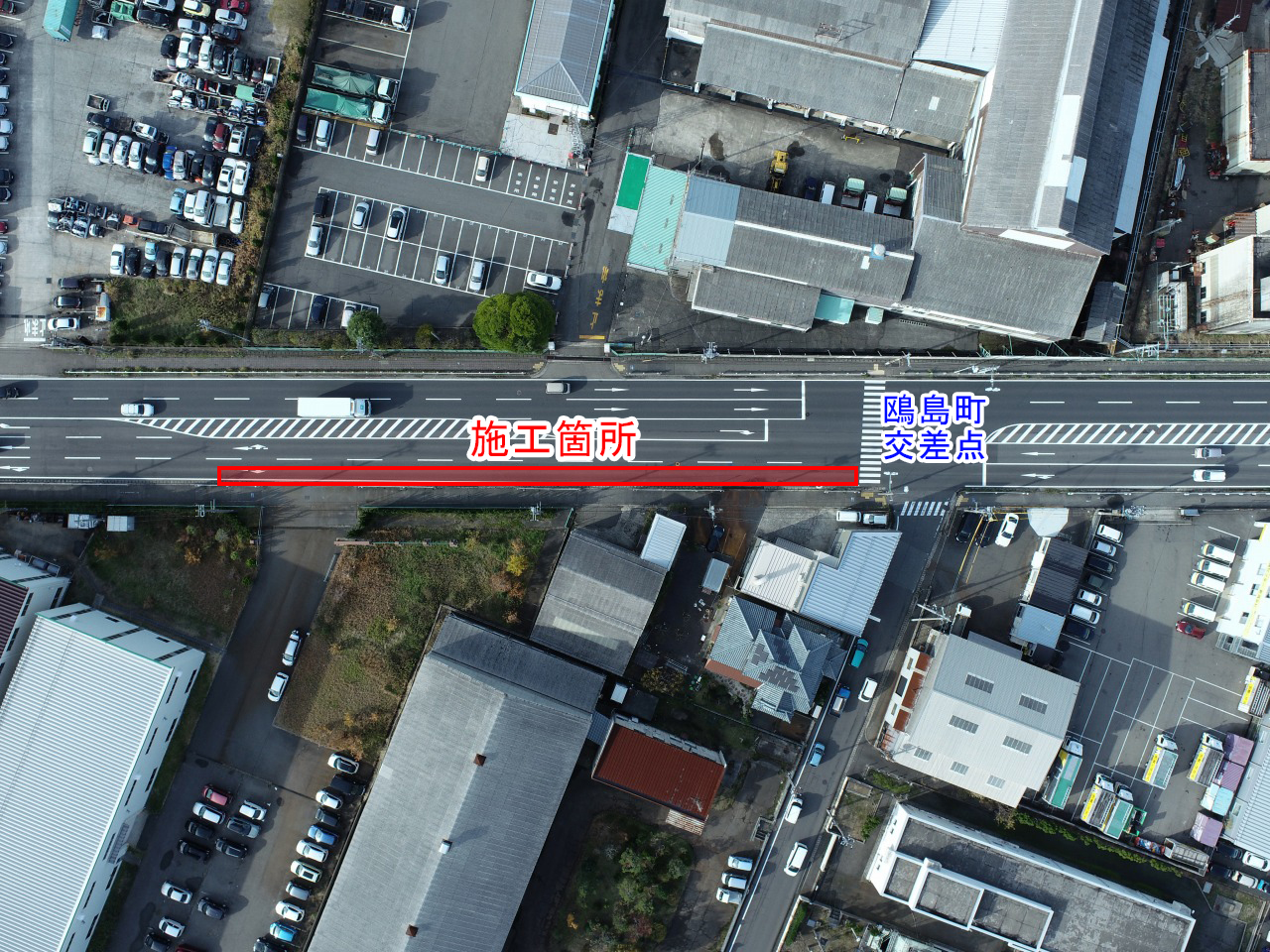

1工区 交通規制状況(車線減少規制)

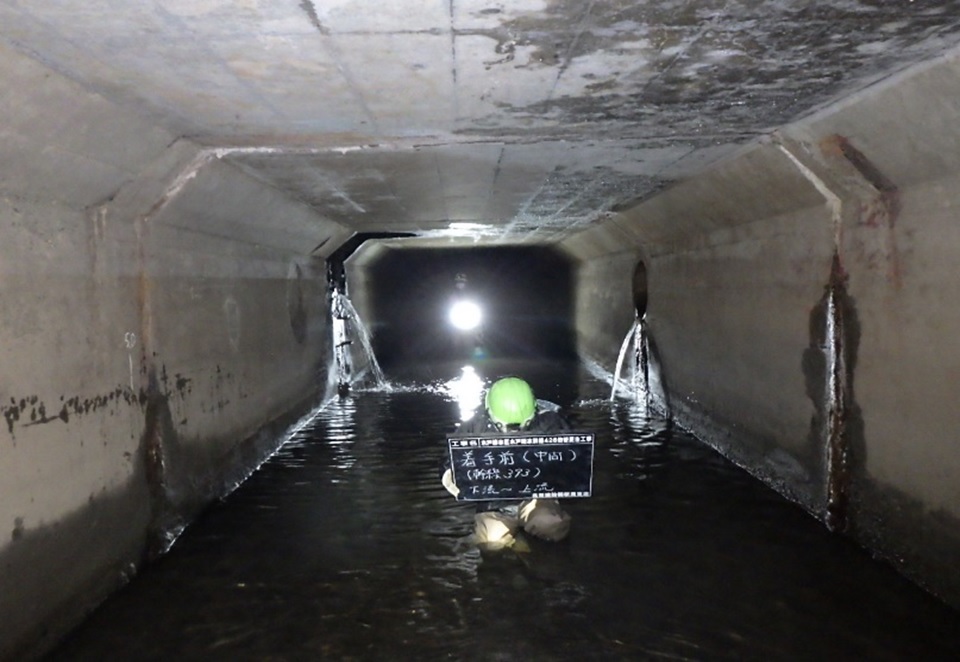

1工区 着手前(管内状況)

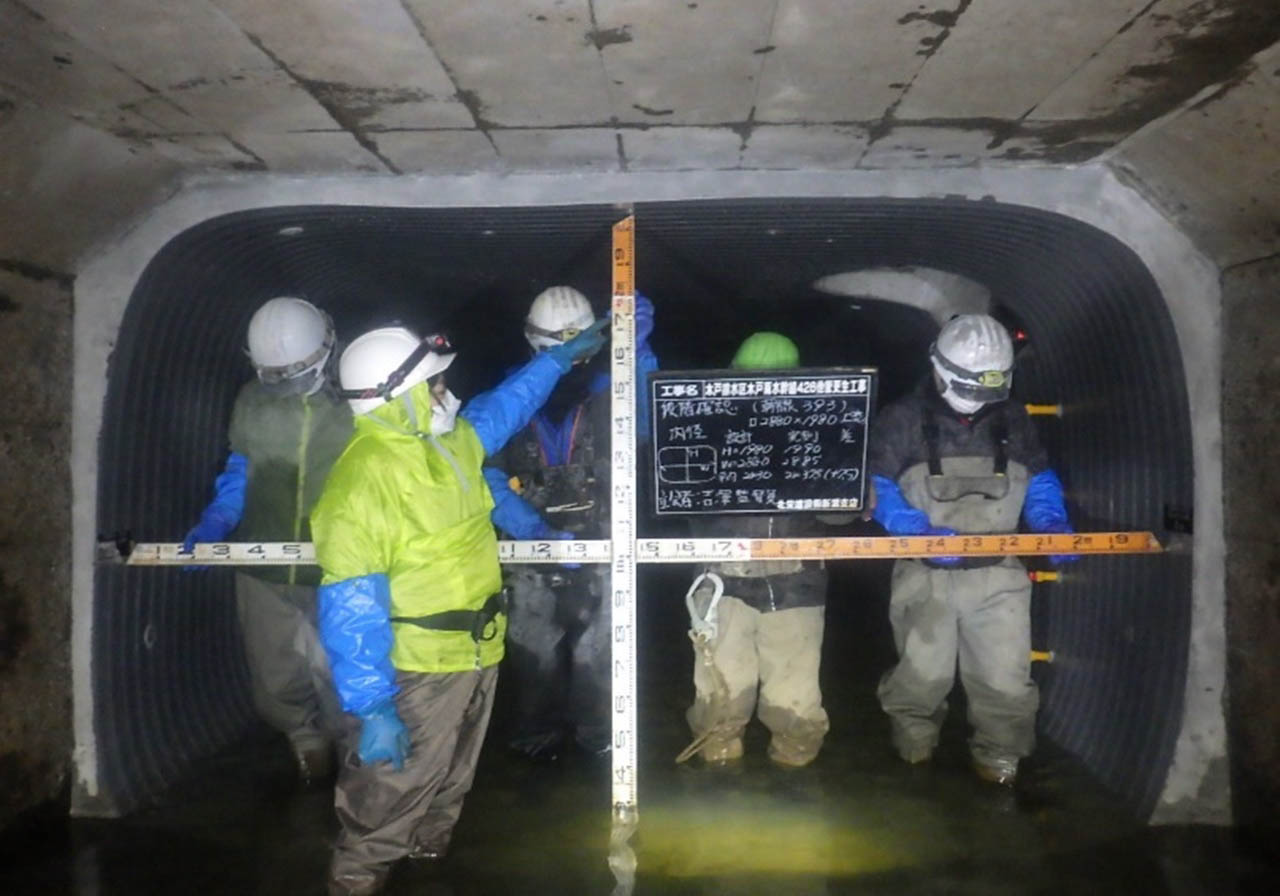

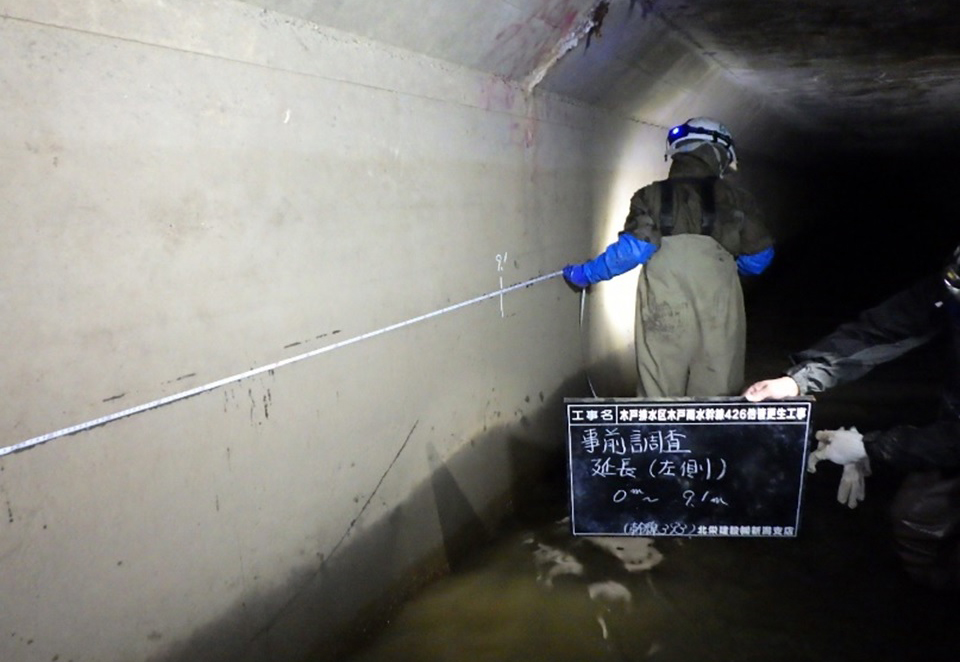

延長計測状況

2工区 交通規制状況(車線減少規制)

2工区 着手前(管内状況)

既設内空断面寸法確認

2021年11月下旬

1工区 着手前状況 〜空撮・写真〜

※再生ボタンをクリックし、1工区上空より撮影した動画をご覧ください。

真上から望む

新潟港方面を望む

2工区 着手前状況 〜空撮・写真〜

※再生ボタンをクリックし、2工区上空より撮影した動画をご覧ください。

真上から望む

新潟港方面を望む
