施工の情報Construction Info

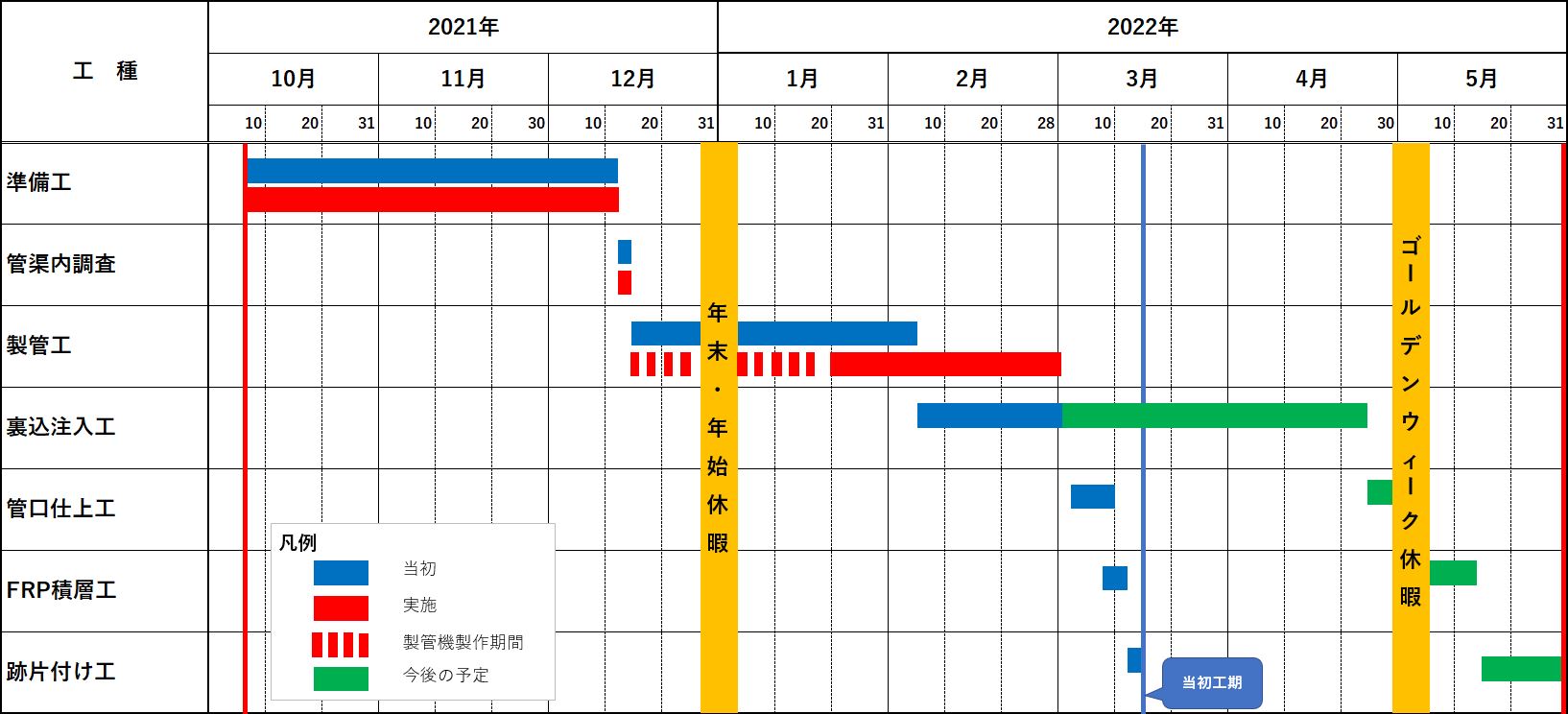

計画工程表

工期:2021年12月13日 〜 2022年5月31日(予定)

管更生工事の施工例

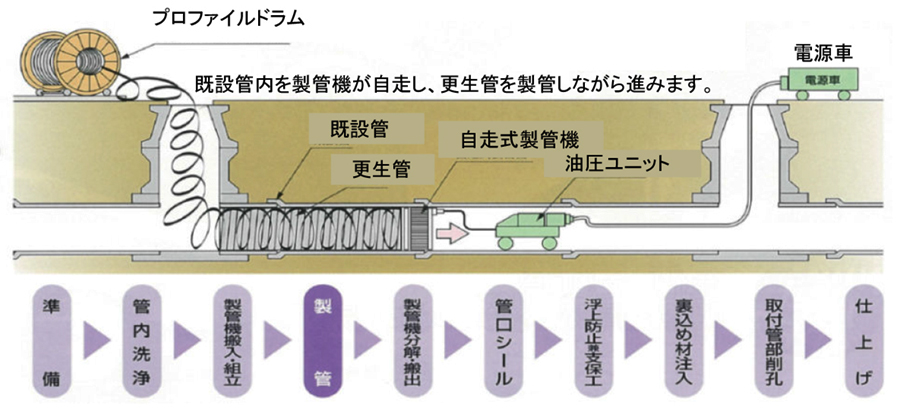

管更生工事とは

老朽化した下水道管内の内面をなおし、かつ地震に強い管によみがえらせる工事です。
道路を掘らずにマンホールから 管内に入り内部を直していきます。

施工例

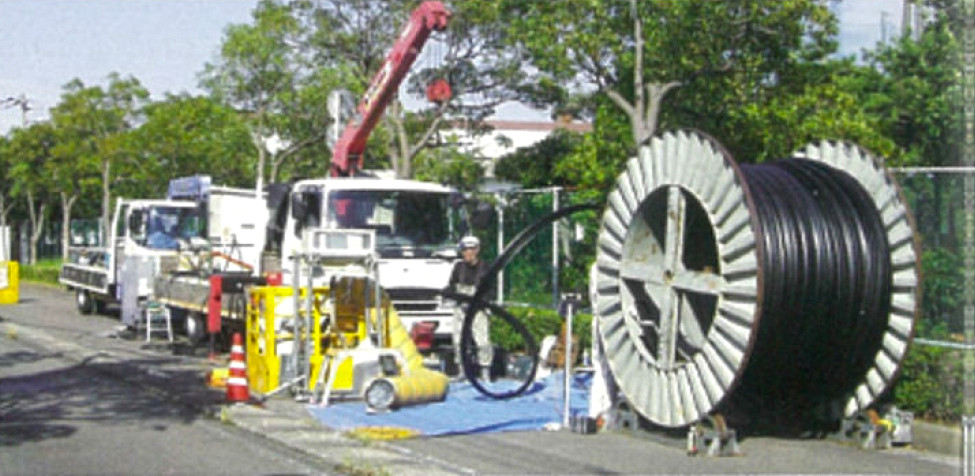

製管作業(地上)

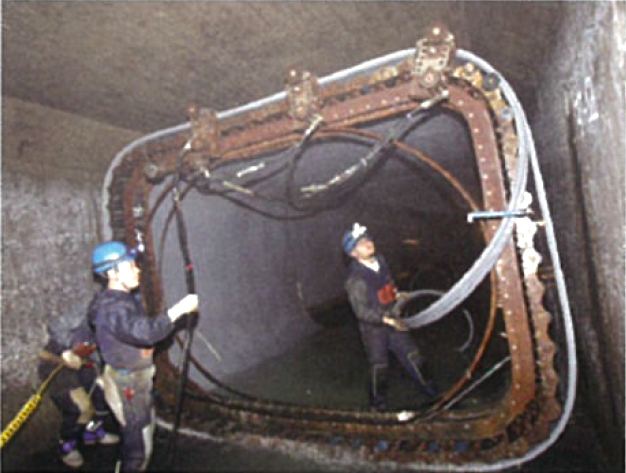

製管作業(管内)

管更生完了
